建精品工程 铸长青基业|冶金公司汇方雅居项目全面进入装饰装修阶段
2023-08-12 13:57  浏览:26

目前

由冶金公司承建的汇方雅居项目

已完成预售节点

全面冲刺装饰装修阶段

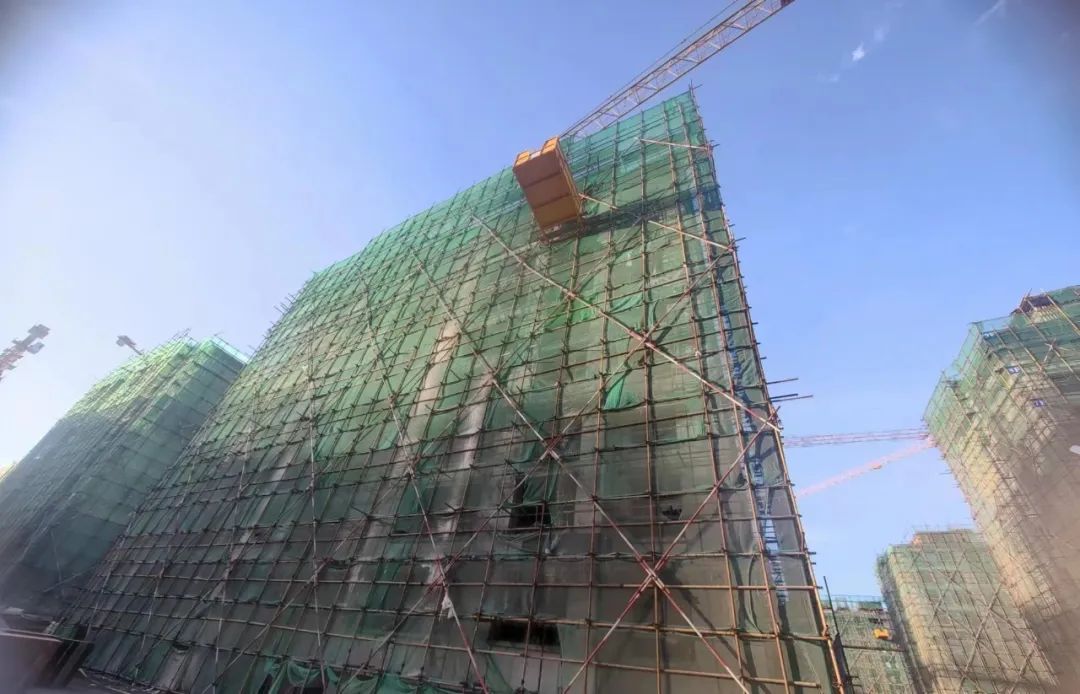

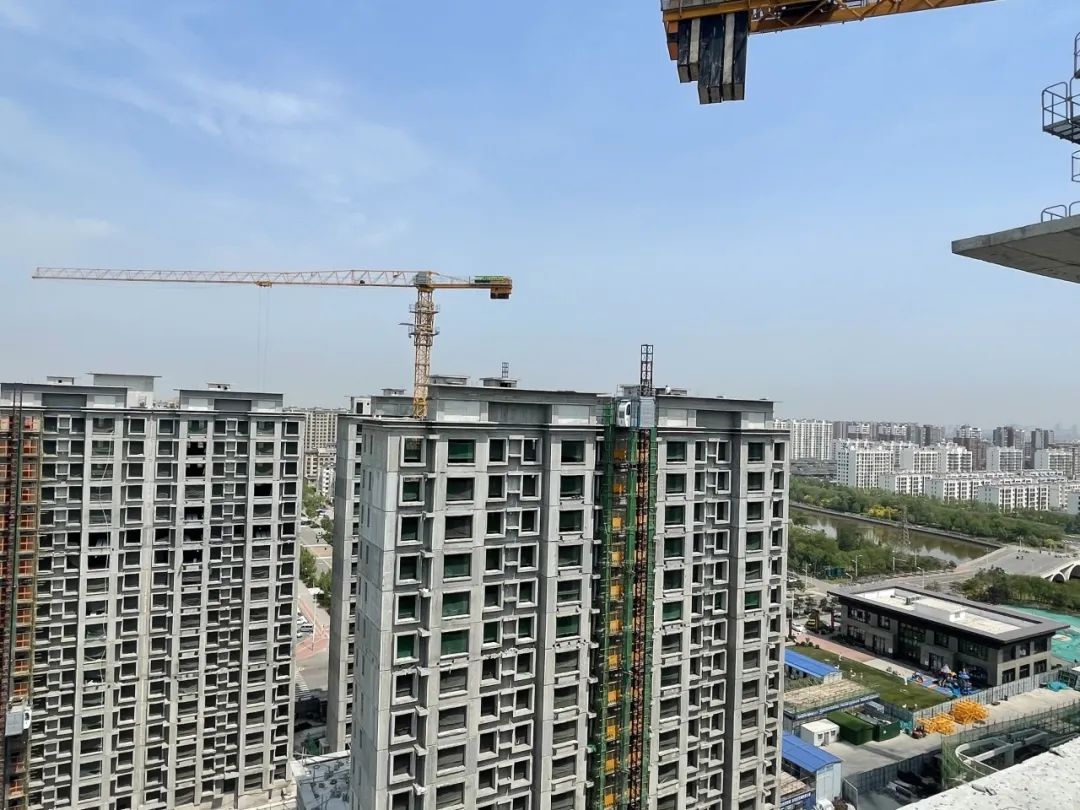

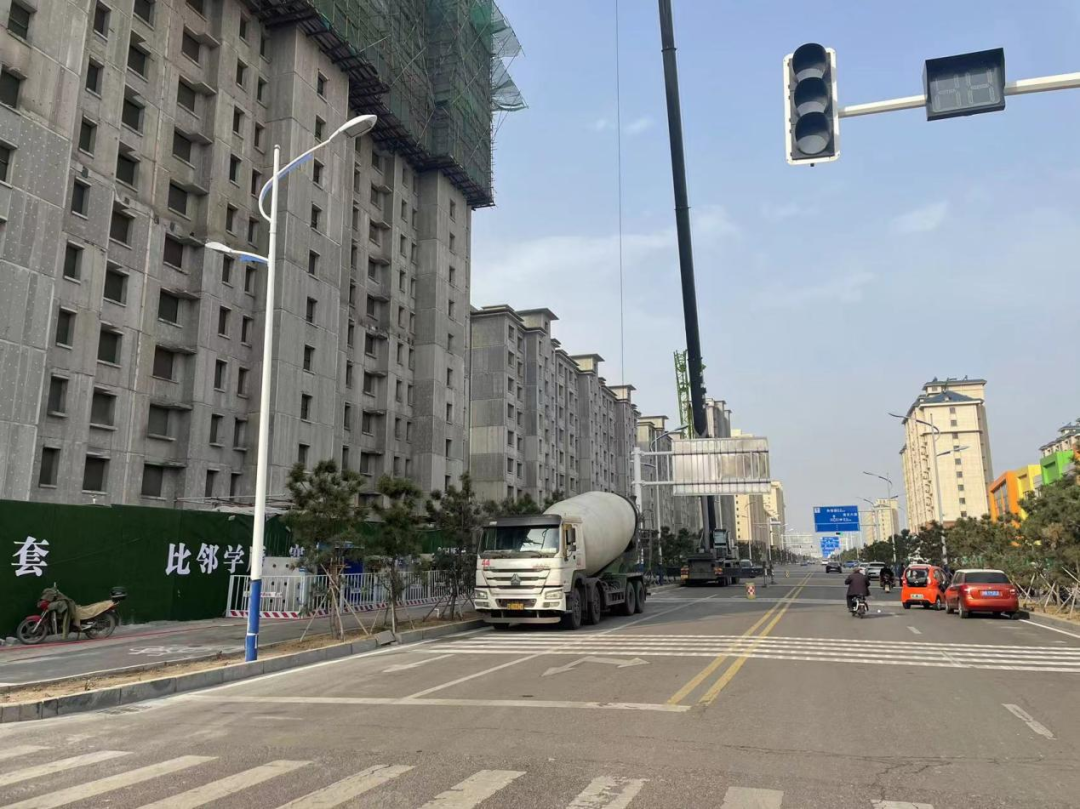

唐山市海港经济开发区汇方雅居项目工程位于港民街南侧,和谐路东侧。工程施工内容主要为项目第二标段12栋住宅楼及配套楼、楼之间非人防车库等工程。项目将建造出一个灵动多变的崭新空间,最大限度满足人们对室内外空间的需求,创造出优美和谐的人居环境。

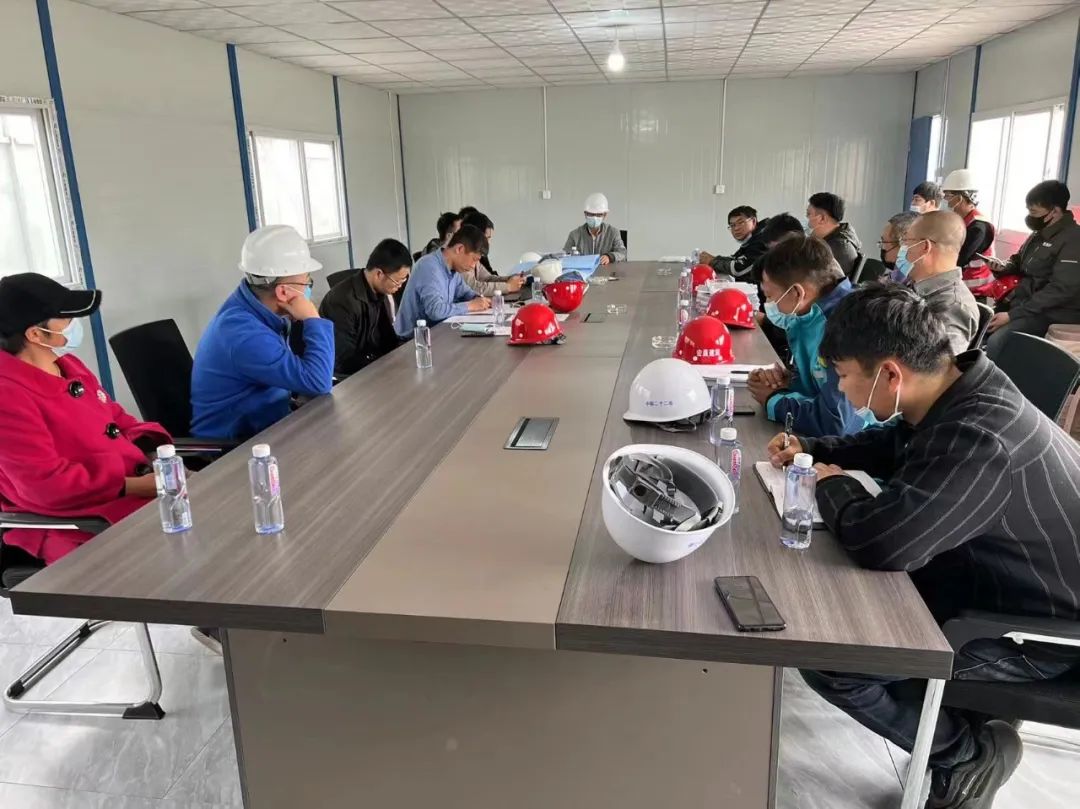

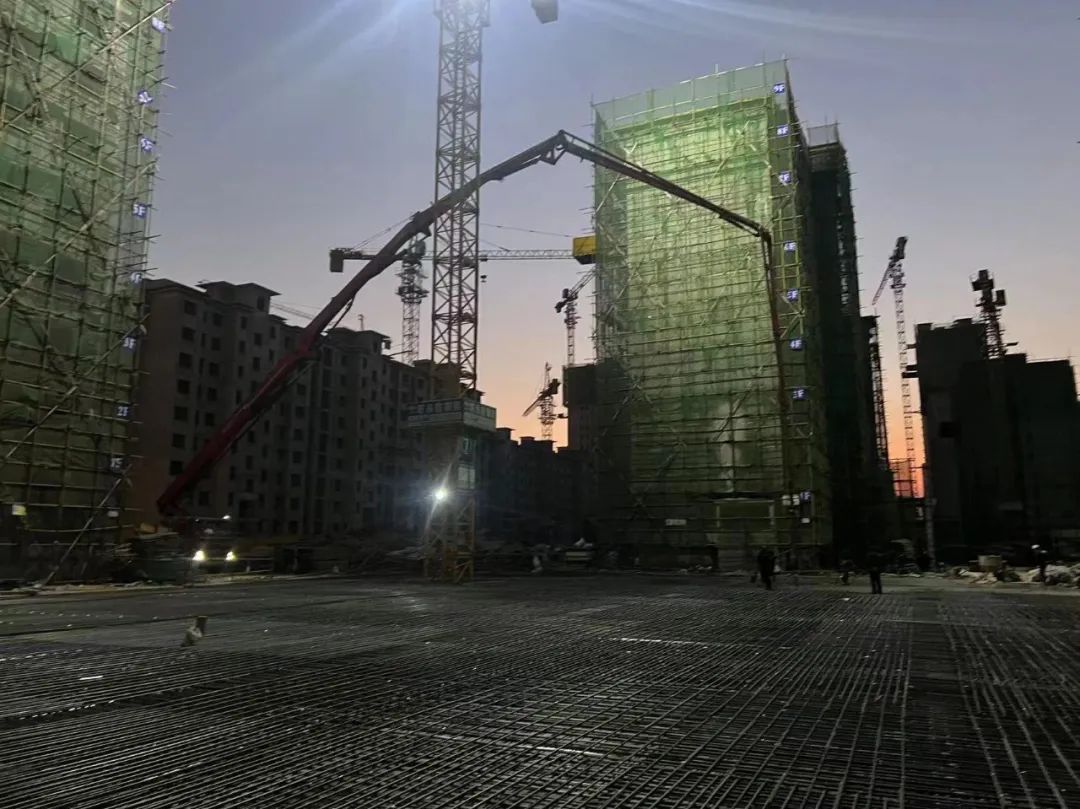

为顺利实现工期目标,项目部在保证安全质量的前提下加快施工进度,根据各时间节点要求倒排工期,召开周、月进度协调会,实现流水作业,同时紧盯各项施工节点,制定切实可行的施工方案,合理安排夜间加班,全面打开施工作业面,保证了项目的完美履约。

历程

Project construction process

2022.4.29

通过质监站的基槽验收

2022.2.23

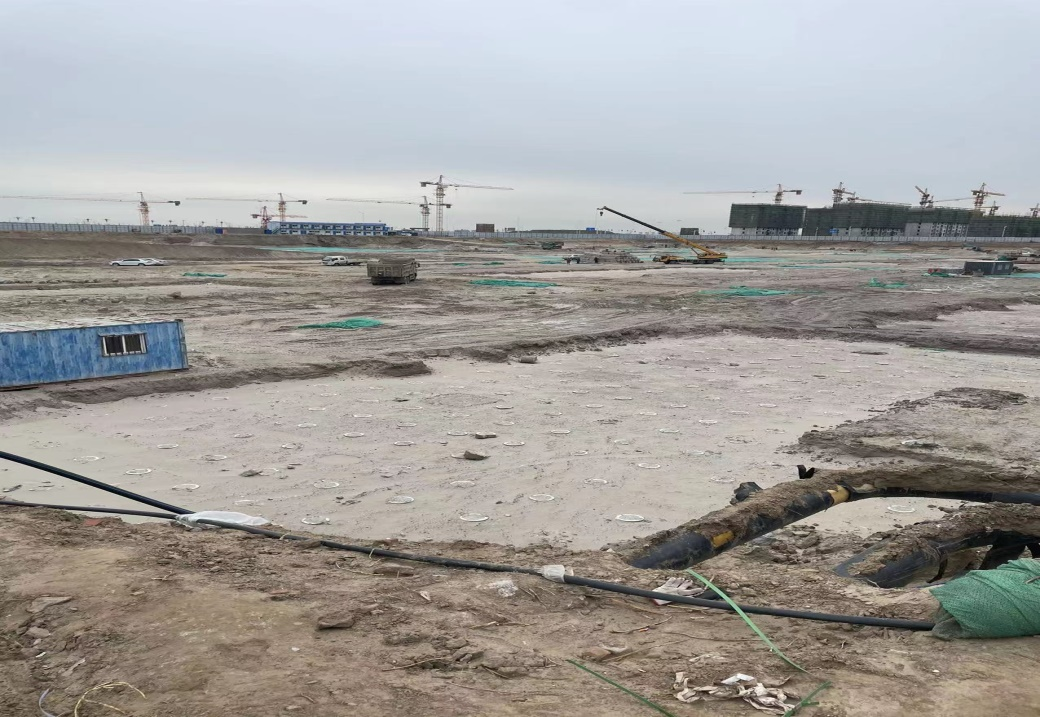

正式入驻施工现场

2022.11.10

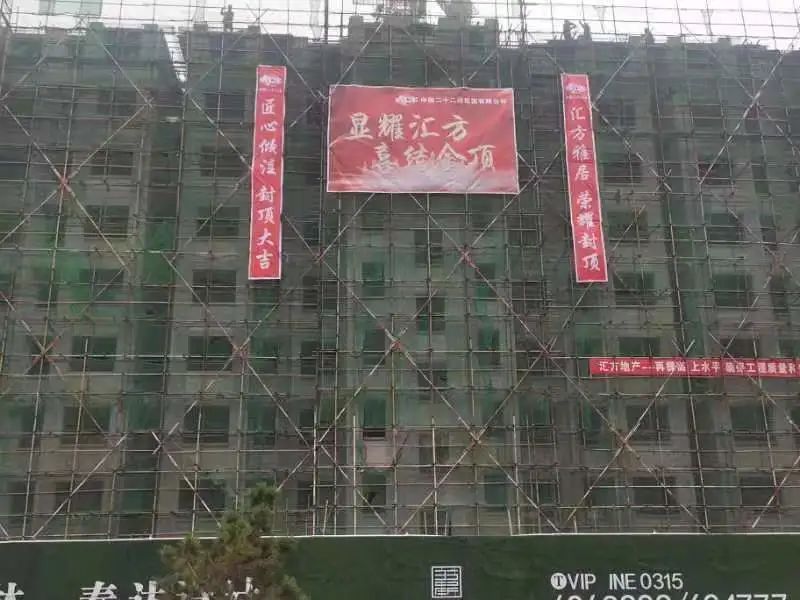

 9号、11号、15号楼封顶

2022.7.20

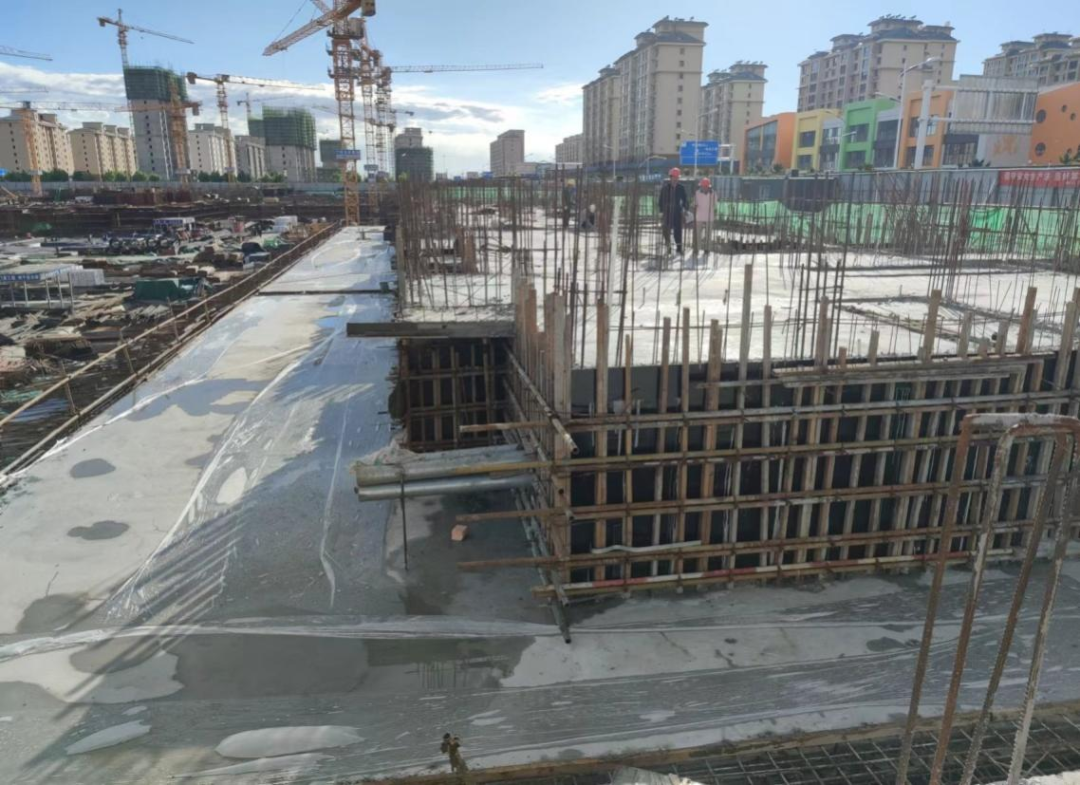

5号楼地下室结构进行混凝土浇筑

2023.1.3

地下车库主体结构施工完成

2022.12.3

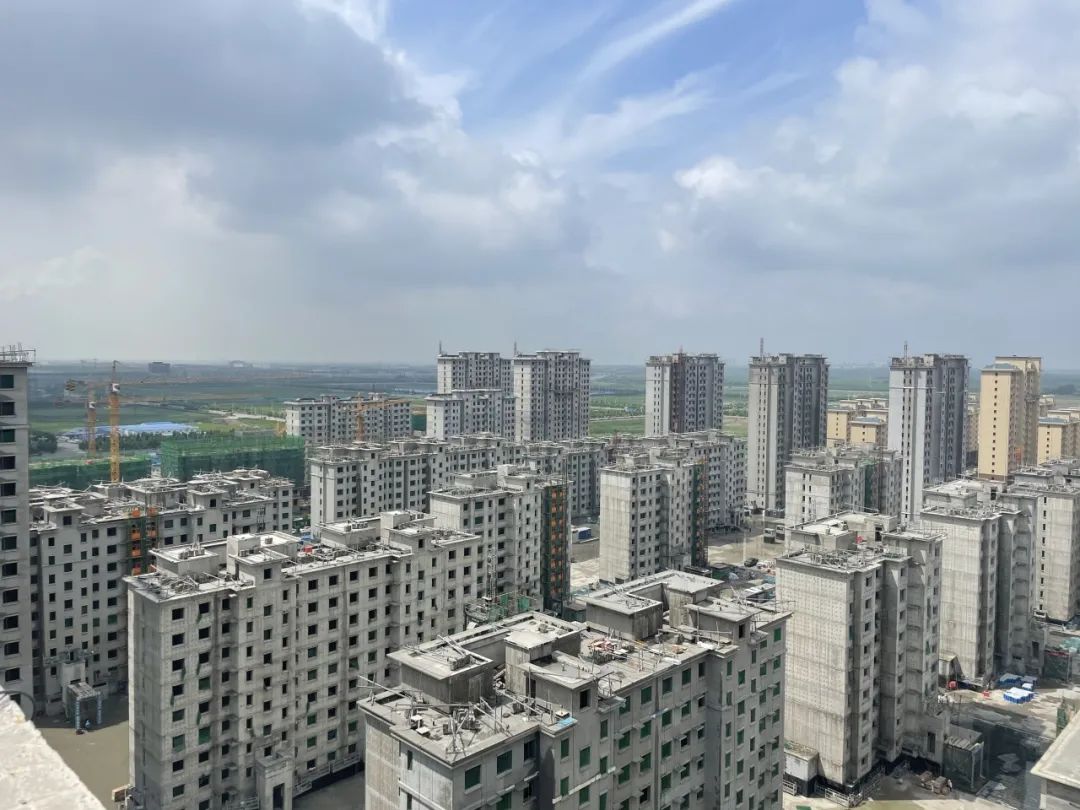

9层住宅楼全面封顶

2023.4.17

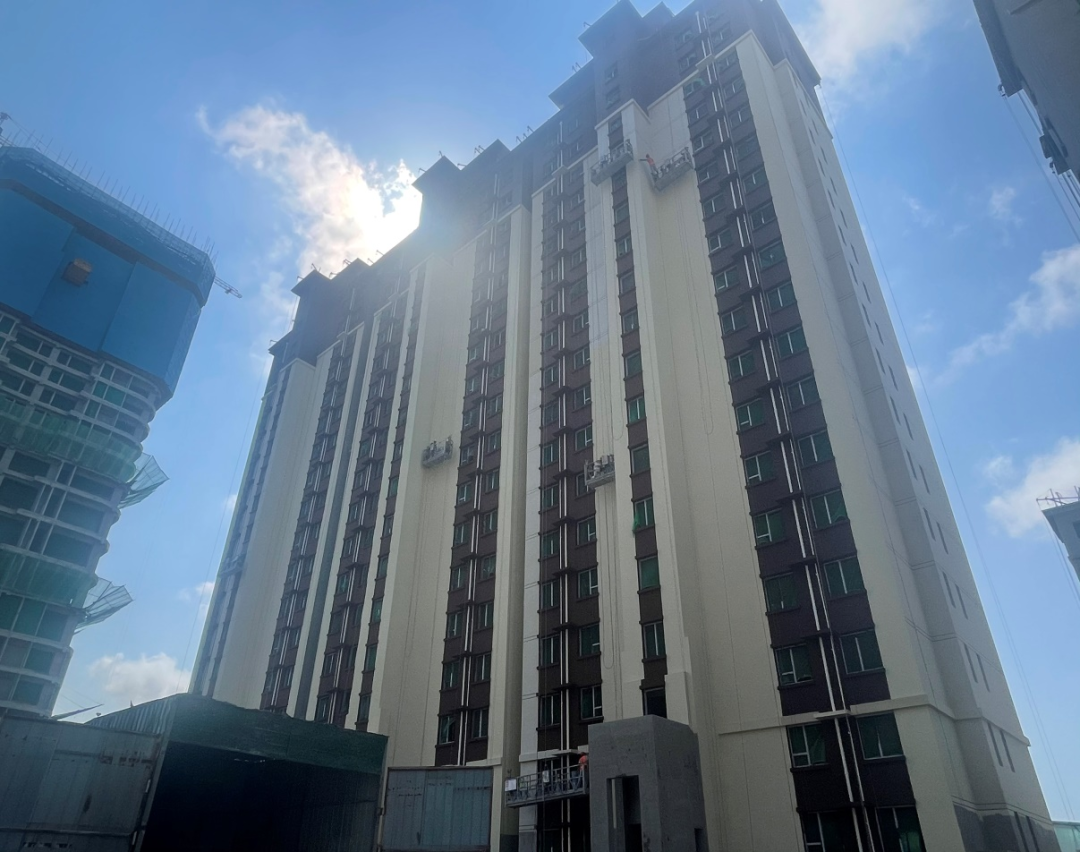

 18层住宅楼全部封顶

2023.3.2

海港区质检站对汇方雅居项目进行基础认证

2023.7.23

汇方雅居项目开始进行预售

工艺

Innovative craftsmanship

项目团队结合工程建设实际,科学应用管理方法,系统改进,实现技术进步、效率提高、创新施工同步推进,形成关键技术成果,不断提高企业的核心竞争力。如提高被动式外墙一次合格率,项目团队通过自主研究提出5个质量提升点:即墙体位置、外叶板质量、标高控制、钢筋定位、保温板原材。确保预制楼梯一次安装合格率由76.4%提高到90%以上,达到提高被动式外墙施工质量的目标。

履约

Quality performance

自开工以来,汇方雅居项目部根据施工现场发展的重点和情况变化,适时调整现场施工生产工作的安排,采取多种措施保障汇方雅居项目的施工稳定、平稳实现各项目建设的重大节点,最终实现项目高效完美履约。

生产

Quality performance

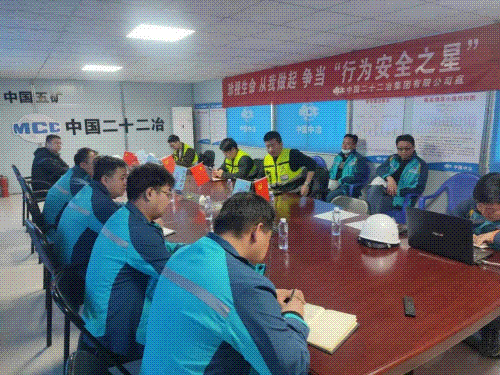

安全上,项目部紧跟公司战略部署及相关要求,积极开展“一消灭、一落实”活动,定期组织员工进行安全培训及演练,利用班前教育、安全例会,加强对中冶铁律、十项禁令等宣传学习,强化责任意识,严格落实安全生产责任制,筑牢安全防线。

管理

Quality performance

质量上,建立质量保证体系和质量控制管理制度,严格工序管理,设置质量控制点,得到了海港区质监站和建设单位的好评,在今年上半年以优异成绩通过了集团公司组织的第三方“飞检”检验。

赋能

Quality performance

项目部将“党建+”融合到日常安全、质量和成本管理工作中,项目党员干部带头针对钢筋绑扎量大,混凝土浇筑频繁的施工现状,深化项目策划,推动施工进度大幅提升。由党员干部牵头形成各部门之间联动,开展符合项目部特点的学习教育、宣传活动,带头学习研讨、带头讲党课、抓好整改落实;每月定期开展主题党日,职工活动日以及业务学习等活动,丰富员工文化生活和理论知识,为项目的稳步前进提供了红色力量。

在施工建设中,项目党支部积极调动青年员工积极性,成立青年突击队,队员主动驻守项目一线,化身身兼数职的“多面手”,在完成本职工作的同时,兼职安全管理师、工地勘察员等,保证了项目主楼按照施工节点顺利封顶,获得了“河北省青年突击队”光荣称号。
