本周,城建公司对照四季度以及年度任务目标,以奋力冲刺的姿态,全力完成年度季度各项收尾工作,为2023年画上圆满的句号,一周动态如下:
公司重要事项
一
12月25日,城建公司组织召开2023年第四季度党风廉政工作总结会议,城建公司全体员工参加会议,会议指出城建公司在四季度围绕“深入开展主题教育、认真整改落实反馈、严肃工作纪律、践行反腐倡廉主旋律、促进党员干部廉洁从政”等工作做出了较为突出的工作成效,城建公司指出全体员工要继续对照责任清单开展查缺补漏,针对薄弱环节和关键领域,补短板、出实效,着力标本兼治。
二
12月29日,历时近10年建设及运营的钱塘江中上游衢江(金华段)航运开发工程航道工程和姚家、游埠两枢纽及船闸工程顺利通过竣工验收。
三

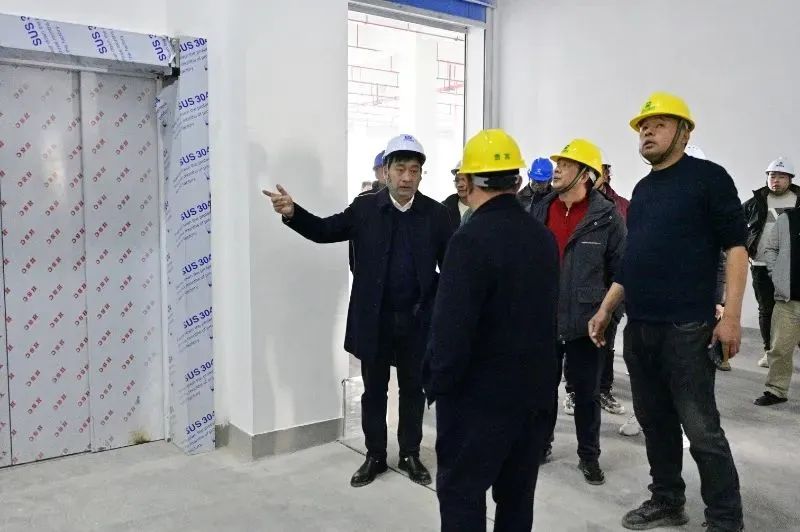

12月28日至12月29日,城建公司开展12月专项暨“元旦”节前安全生产大检查活动。本次检查由城建公司主要负责人带队,相关管理部门人员参加。
重要工程项目进展情况

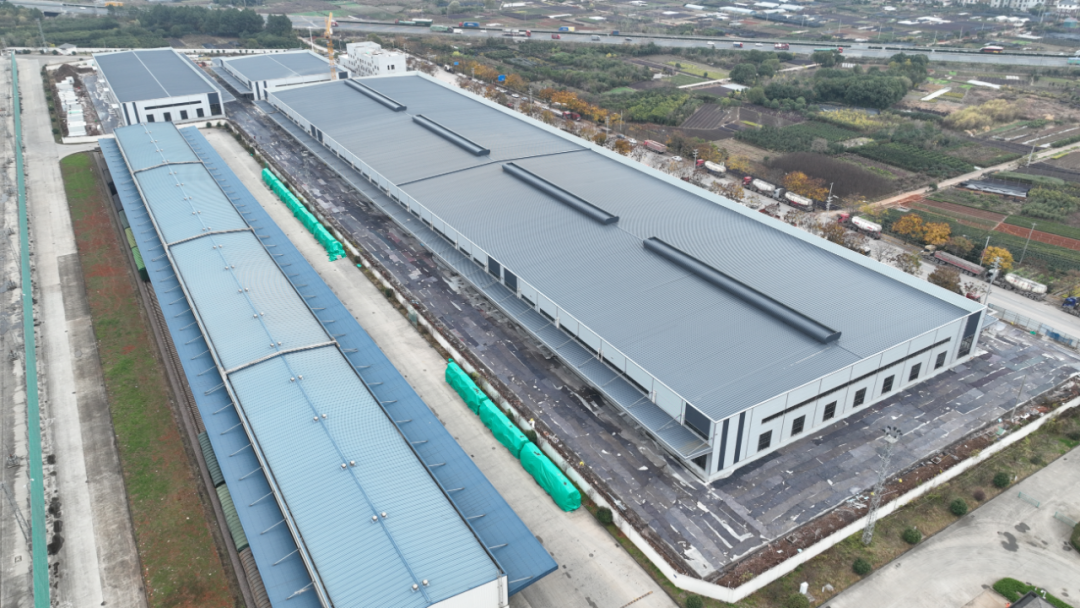

一
金义综保区

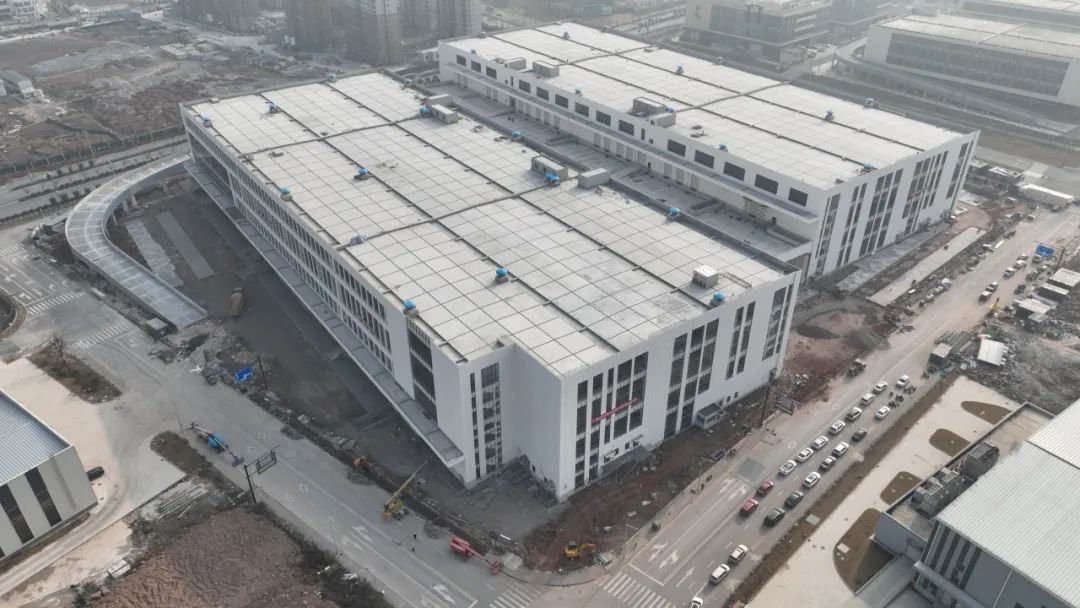

(一)J地块项目
1.安装工程:整体完成99%;
2.装饰工程:整体完成98%;
3.室外附属工程:路基管道完成100%,水稳层完成95%,路面完成70%;
4.12月29日,金义综保区二期项目通过金华市标化工地验收。
(二)S地块项目
1.安装工程:整体完成97%;
2.装饰工程:整体完成95%;
3.室外附属:路基管道完成100%。
(三)TU地块项目
1.安装工程:整体完成98%;
2.装饰工程:整体完成96%;
3.室外附属:路基管道完成100%,水稳层完成100%,路面完成60%;
4.12月25日上午,金义综合保税区二期项目及T、U地块电力工程总承包项目在金华市公共资源交易中心鹿湖分中心顺利完成开标,确定中标单位。

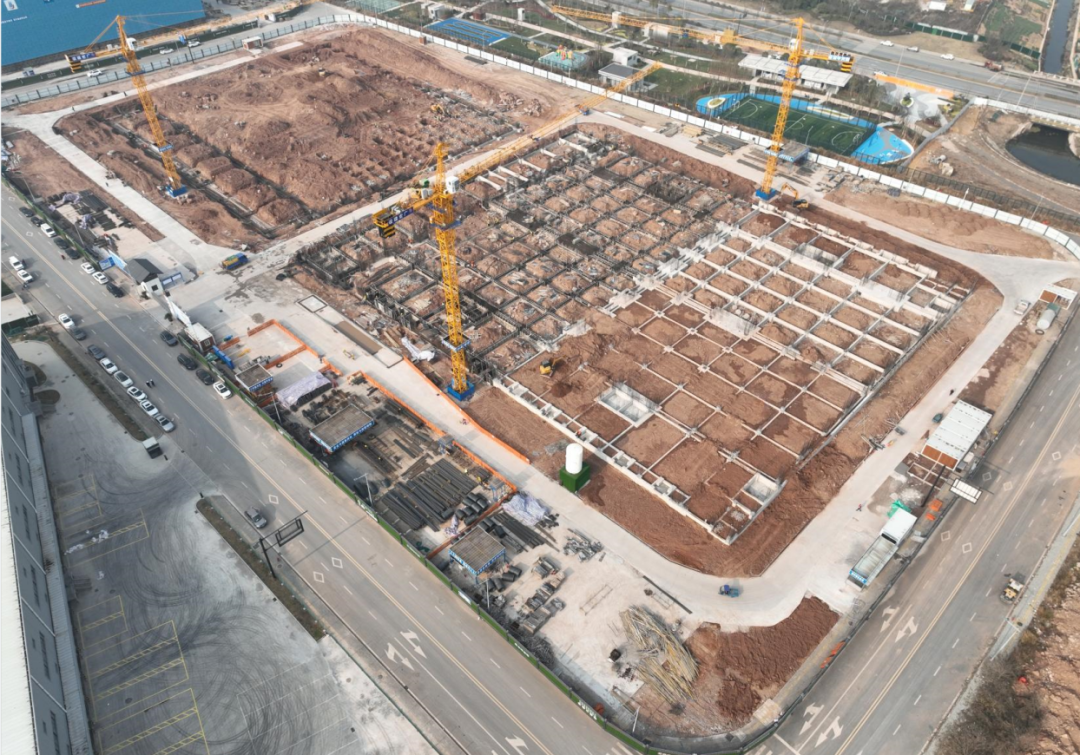

(四)NP地块项目
1.主体结构完成100%;
2.二次结构:一层砌体完成95%,二层砌体完成60%;
3.安装工程:一层消防主管道完成100%,二层消防喷淋主管道安装完成50%。

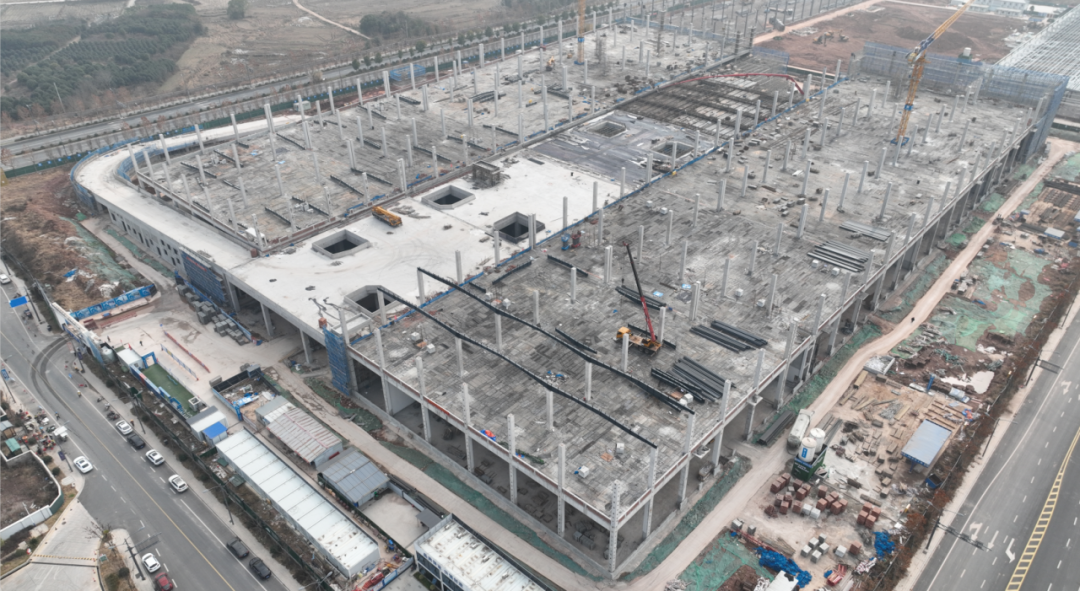

(五)R地块项目
1.主体结构:二层砌体完成100%;三层砌体完成45%;屋面机房砌体完成100%,西侧第二段、第三段结构柱完成100%,支模架搭设完成100%,梁底板铺设完成45%;
2.安装工程:二层消防管道安装完成100%,三层消防管道安装完成60%。

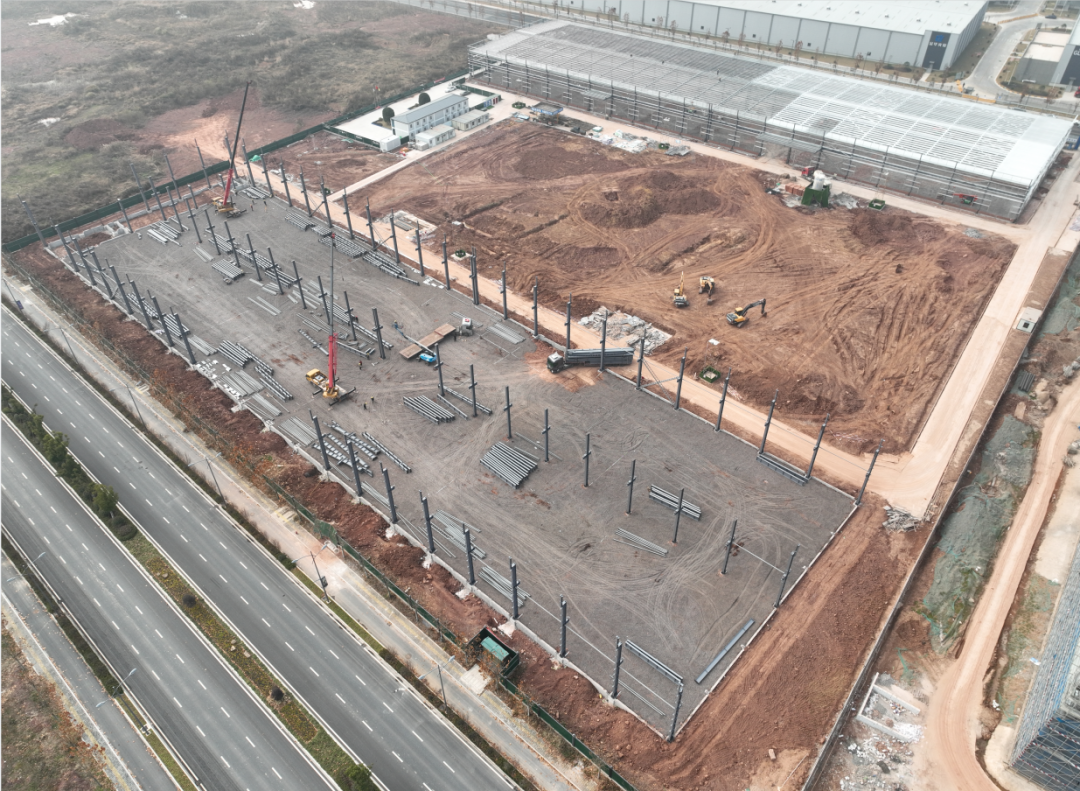

(六)G地块项目
1.主体结构:二层砌体结构完成95%;三层砌体结构完成85%,四层砌体结构完成15%。
2.安装工程:整体完成25%。
(七)L地块项目
1.桩基施工完成100%;
2.L2#冷库一、二区块基础地梁浇筑完成100%;
3.L2#冷库四区区块基础地梁钢筋绑扎完成75%;
4.L1#冷库桩承台及地梁开挖完成50%。
二

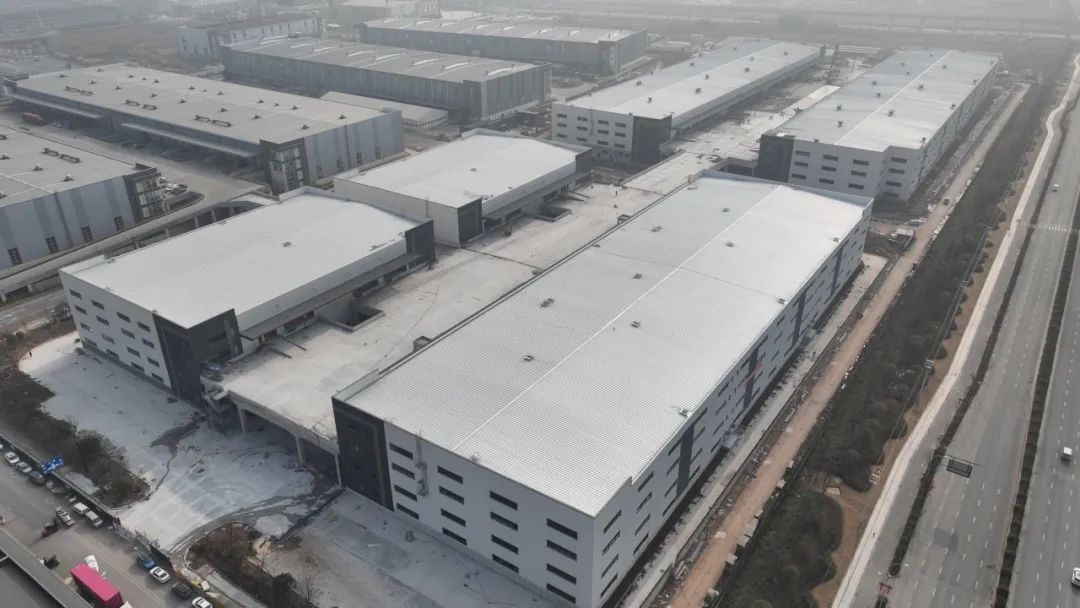

华东国际联运港

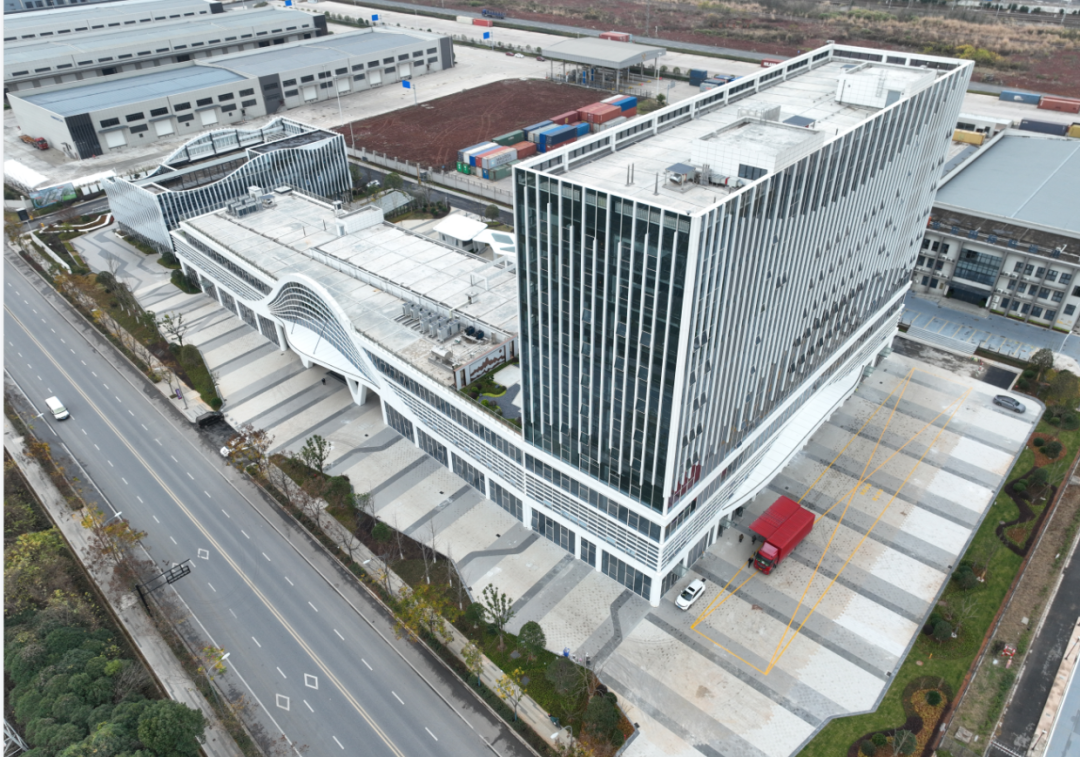

(一)港务中心项目
1.完成竣工验收。

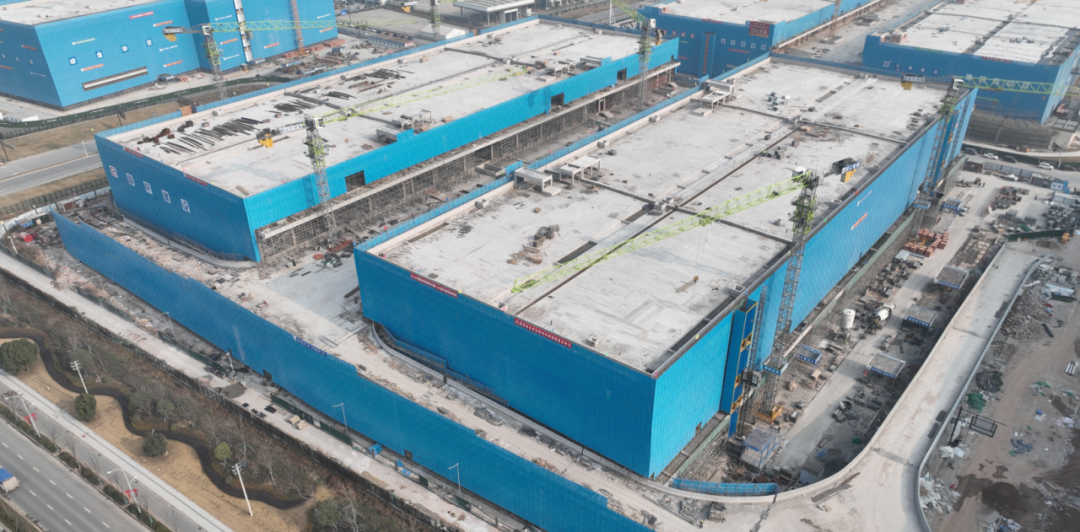

(二)中铝80亩有色金属交易中心项目
1.1#仓库钢结构完成70%;
2.2#仓库钢结构完成20%。

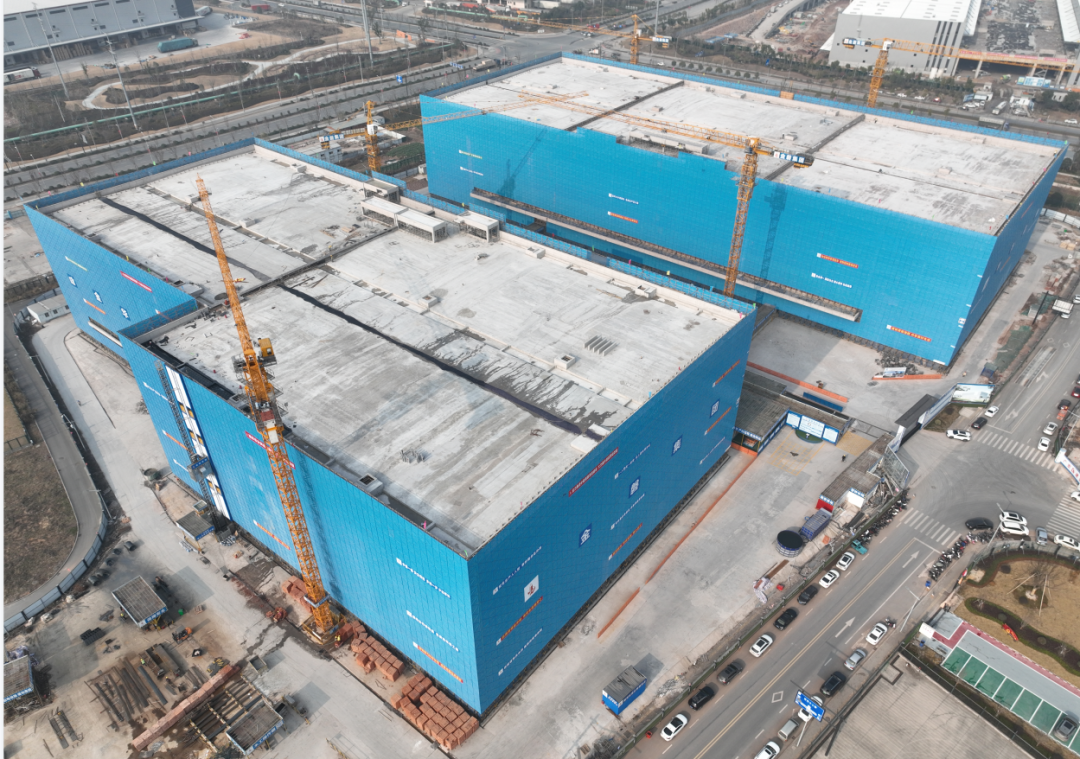

(三)中铝120亩有色金属供应链平台
1.仓库主体结构完成78%;
2. 汽车坡道及卸货平台完成70%;
3.安装预埋完成95%,管道支架完成40%;
4. 12月25日下午,城建公司组织召开华东国际联运港有色金属供应链平台项目施工图预算核对第二次会议,会议确定了转固定稿方案。
三

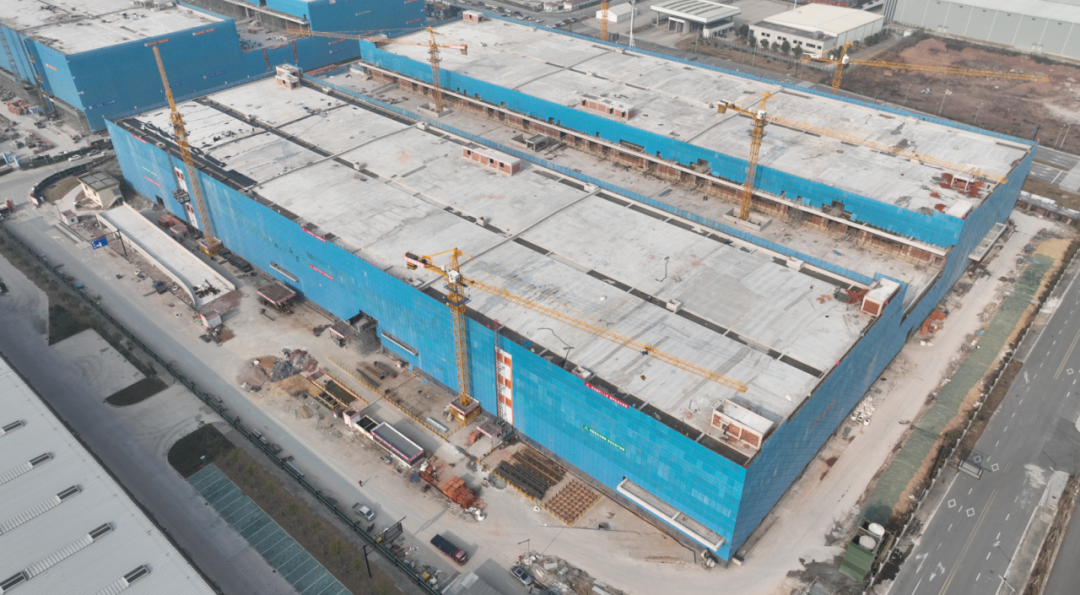

金华中宇公铁水综合物流园
1.主体工程完成92%;
2.安装工程完成78%;
3.室外附属完成75%;
4. 12月26日,提前完成正式送电。
公司其他
(一)
12月25日,城建公司组织召开第23次总经理办公会议以及第30次标前决策审查会,会议共审议议题7项,公司经营班子成员以及外派监事方恒参加会议,相关人员列席。
(二)
12月25日,城建公司党支部召开第四季度党员大会,会议主要讨论了发展对象吴春燕、李亚平2位同志为预备党员事宜,经过与会党员的充分讨论以及无记名投票表决,会议同意接收2位同志为中共预备党员。
