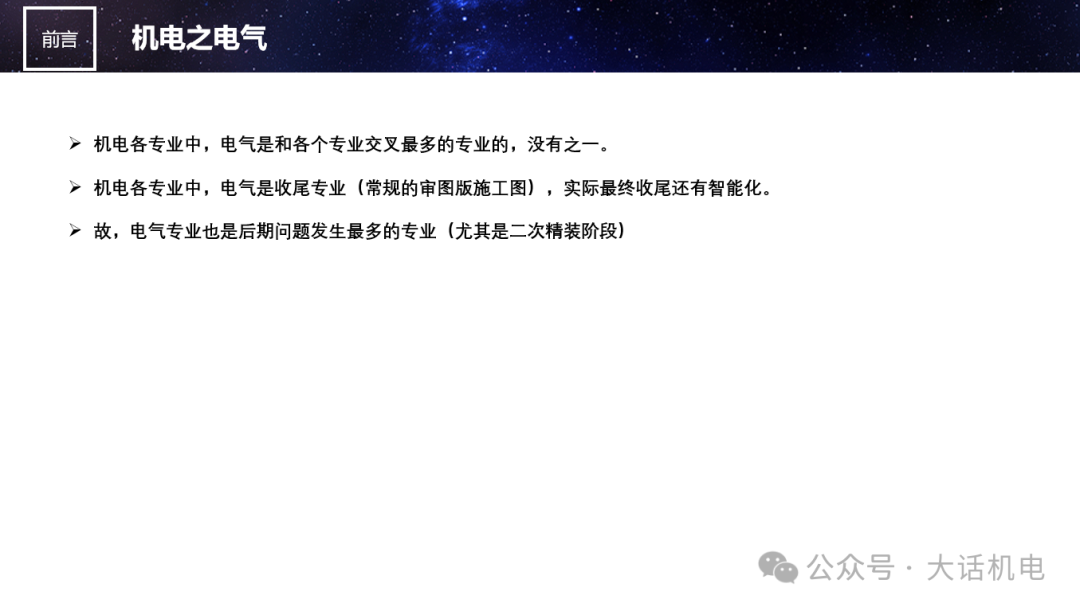

机电各专业中,电气是和各个专业交叉最多的专业的,没有之一。电气是收尾专业(常规的审图版施工图),实际最终收尾还有智能化。所以,电气专业也是后期问题发生最多的专业(尤其是二次精装阶段)。今天就和大家分享一下,电气和其他专业配合时容易发生的各类问题。
此文的初稿“大型公建电气设计问题复盘”原先在2021年8月,由“魔都电气”首次发表,后来其他公众号,如“智能建筑电气技术杂志”、“机电人脉”也有转载。作为作者本人,相关内容那必须是不断更新的,毕竟药是真的没有停过。
地库机电-主机房设置(一)
小小工程师,公众号:大话机电地库机电-主机房设置(一)
地库机电-主机房设置(二)
小小工程师,公众号:大话机电地库机电-主机房设置(二)
关于主机房设置可以参见小编之前写的两篇文章。

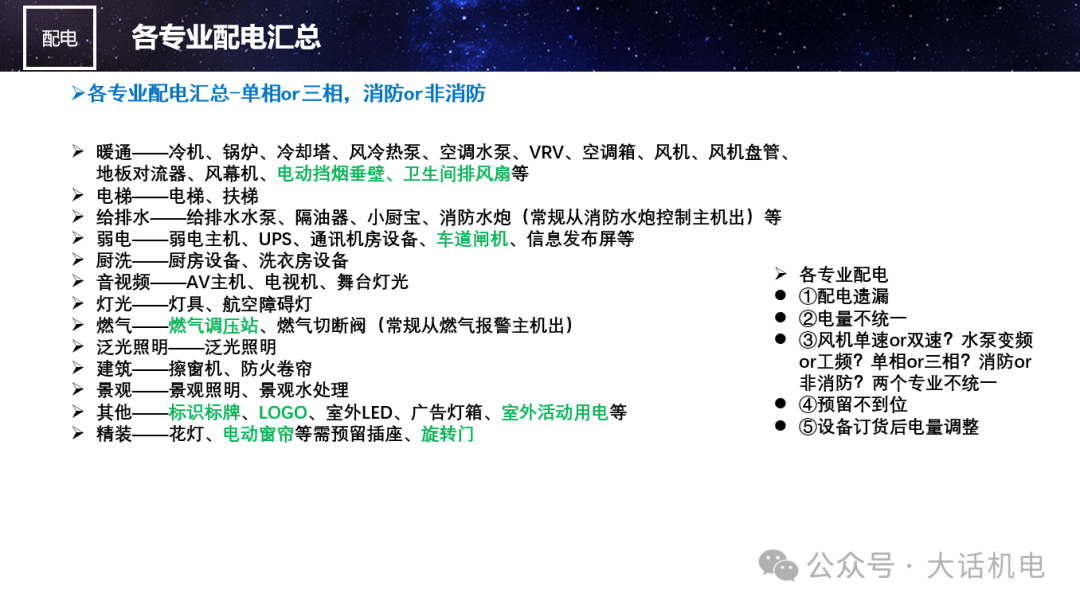

电气配电,大致总结一下,有如下几类常见问题:
第1类问题:配电遗漏
遗漏分为两方面
①设备本身:比如电动挡烟垂壁、带电的标识标牌、logo、旋转门等等,由于其他专业提资不到位或者自身疏忽等原因,经常会存在遗漏的问题,此类问题实际项目中是非常多的,但最后那个锅很容易就让电气背下了。
②界面不清:这个界面可以是内部的,也可以是外部的。比如半室外区域的照明就经常遗漏,泛光照明和电气就比较容易扯皮。
第2类问题:电量不统一
这个就比较好理解,就是电气的电量和其他专业的实际电量匹配不上。很多情况都是其他专业改过图了,但是没有重新提资电气或者电气没时间及时跟进而导致的。

第3类问题:风机单速or双速?变频or工频?单相or双相?消防or非消防?
这条本身的内容不是给到电气的,而是给到其他各个专业的。提资本身的模糊不清,很容易导致后期电气图纸出现各种问题。当然作为资深的电气工作者,大多数还是能判断出来的,有些无法判断的,也应该主动与其他专业的同事多沟通。
第4类问题:预留不到位
很多时候前期提资的资料可能并不齐全,需要各位电气大师多想一下,该预留的都预留一些。比如常规的景观用电,若前期没有提资,也应该做相应的预留;再比如,商业的室外活动用电、酒店宴会厅活动用电等等。
第5类问题:设备订货后调整
设备订货后主要调整分为两方面
①用电量调整:若变化较大,需要复核配电箱开关甚至前端电缆(原则上不会出现用电量大的变化)
②甲供设备控制柜界面调整:甲供设备是否自带控制柜,若实际订货发生变化,需要后续调整相应的配电箱系统图(原则上招投标阶段就应该明确,不该发生类似情况)
下面我们来看下实际案例:
下方为第1类问题:配电遗漏-设备本身

暖通提资时,屋顶层是带炮楼一起的(炮楼有一台排烟风机)。电气出图时,屋顶层和炮楼分开画,最后原先炮楼的暖通提资漏了。
下方为第1类问题:配电遗漏-设备本身

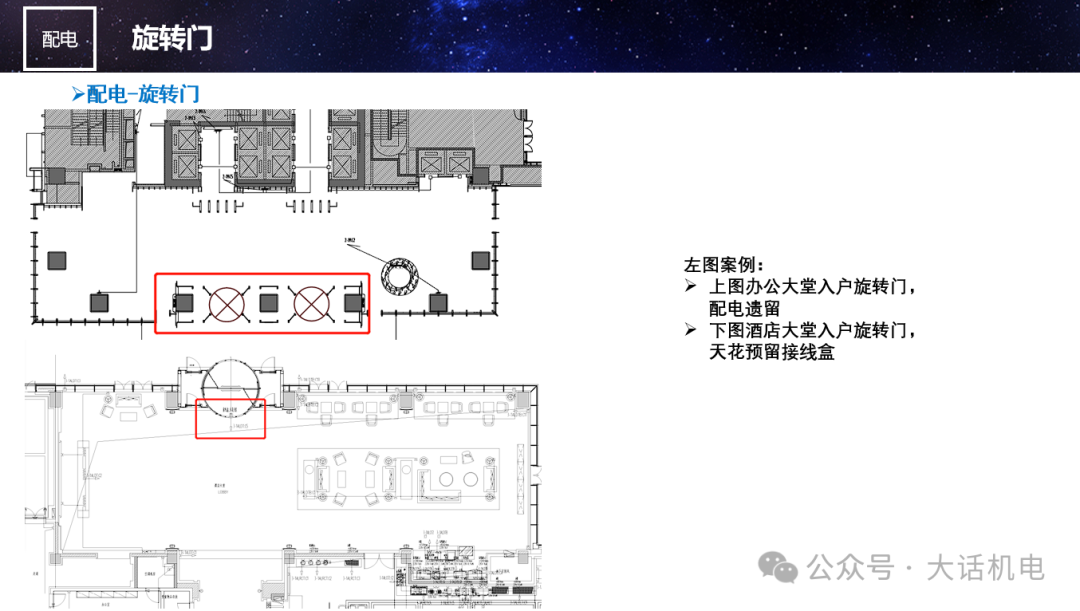

二次机电设计时,旋转门配电遗漏
下方为第1类问题:配电遗漏-设备本身

二次机电设计时,电动挡烟垂壁数量,电气与暖通不匹配
下方为第1类问题:配电遗漏-设备本身

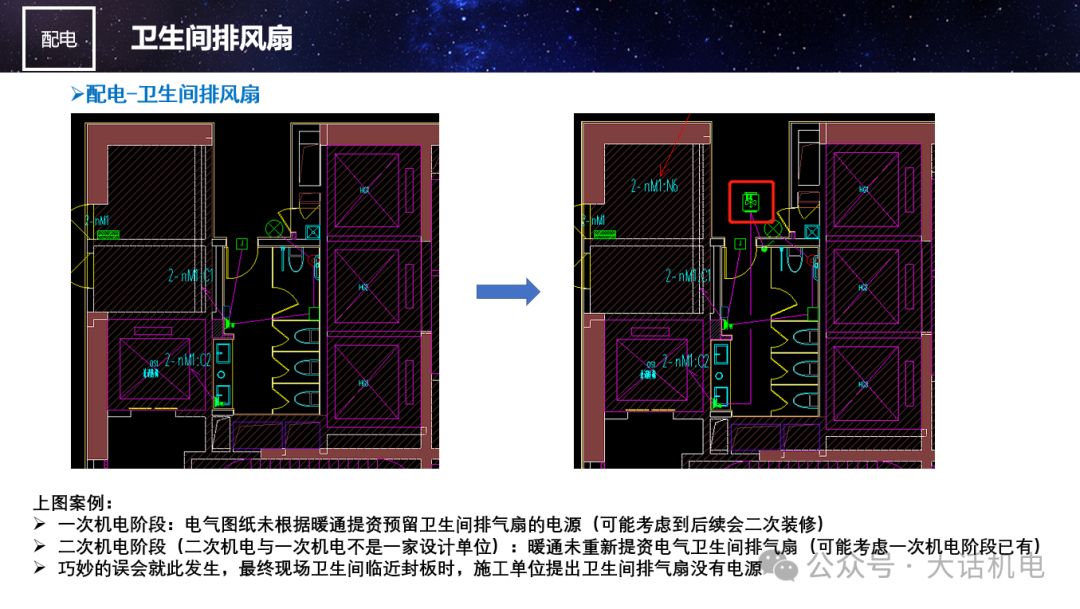

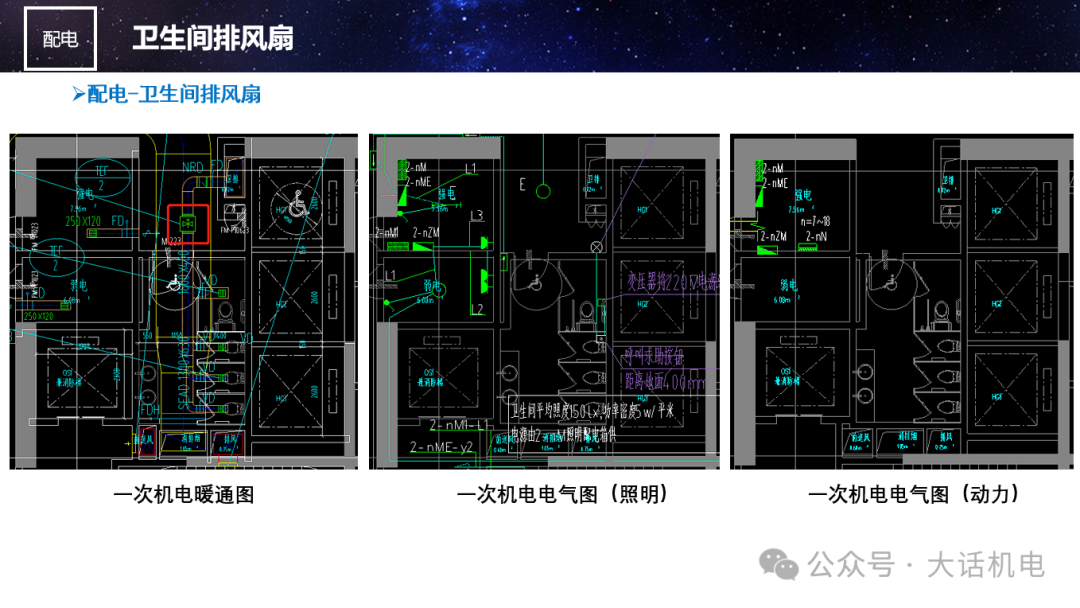

一次机电阶段:电气图纸未根据暖通提资预留卫生间排气扇的电源(可能考虑到后续会二次装修);二次机电阶段(二次机电与一次机电不是一家设计单位):暖通未重新提资电气卫生间排气扇(可能考虑一次机电阶段已有);巧妙的误会就此发生,最终现场卫生间临近封板时,施工单位提出卫生间排气扇没有电源。
下方为第1类问题:配电遗漏-设备本身

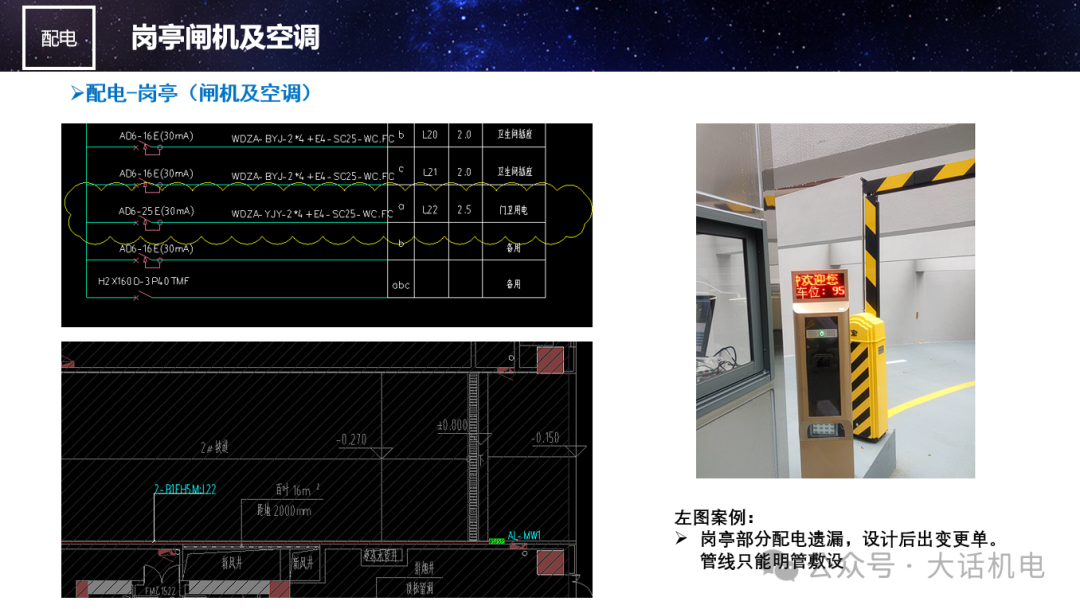

岗亭闸机及空调配电遗漏
下方为第1类问题:配电遗漏-界面不清(内部)

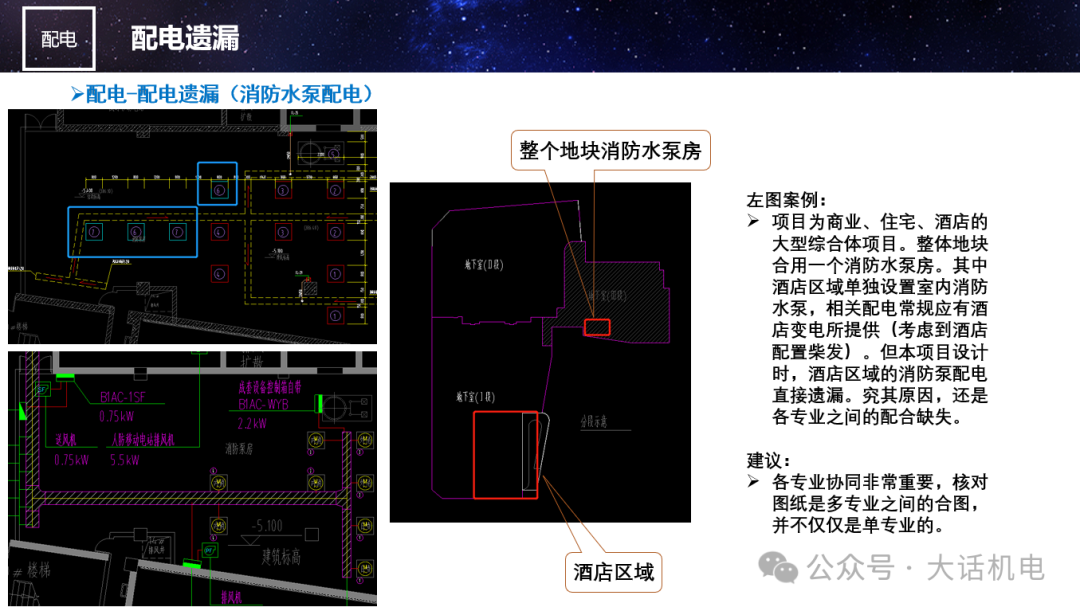

项目为商业、住宅、酒店的大型综合体项目。整体地块合用一个消防水泵房。其中酒店区域单独设置室内消防水泵,相关配电常规应有酒店变电所提供(考虑到酒店配置柴发)。但本项目设计时,酒店区域的消防泵配电直接遗漏。
下方为第1类问题:配电遗漏-界面不清(外部)

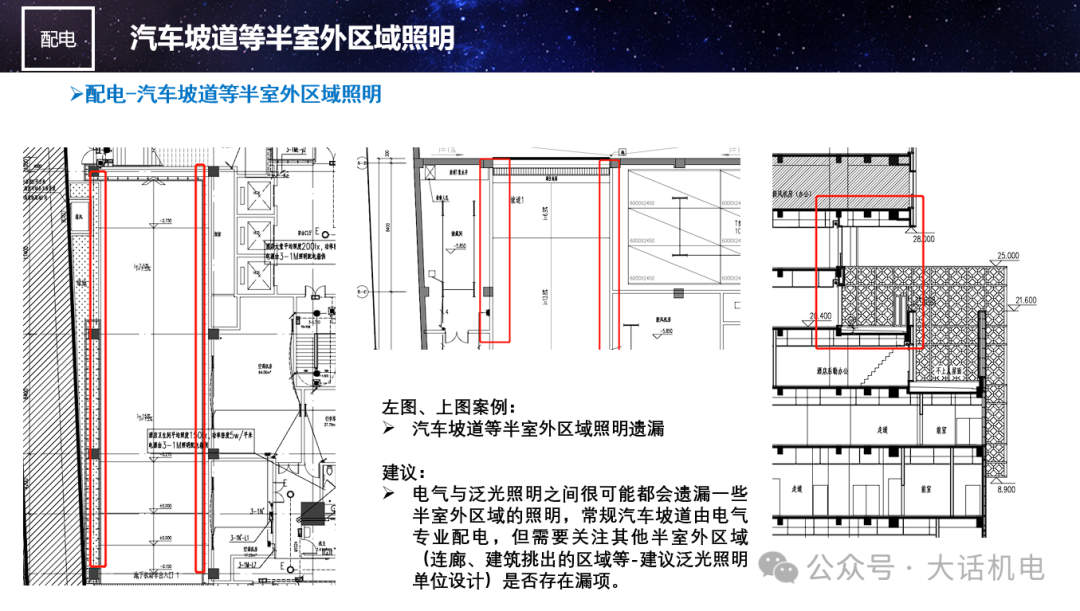

连廊、建筑挑出的区域是非常容易遗漏灯具及相应配电的。建议泛光照明单位进行相应的设计,业主需要做好整体把控。

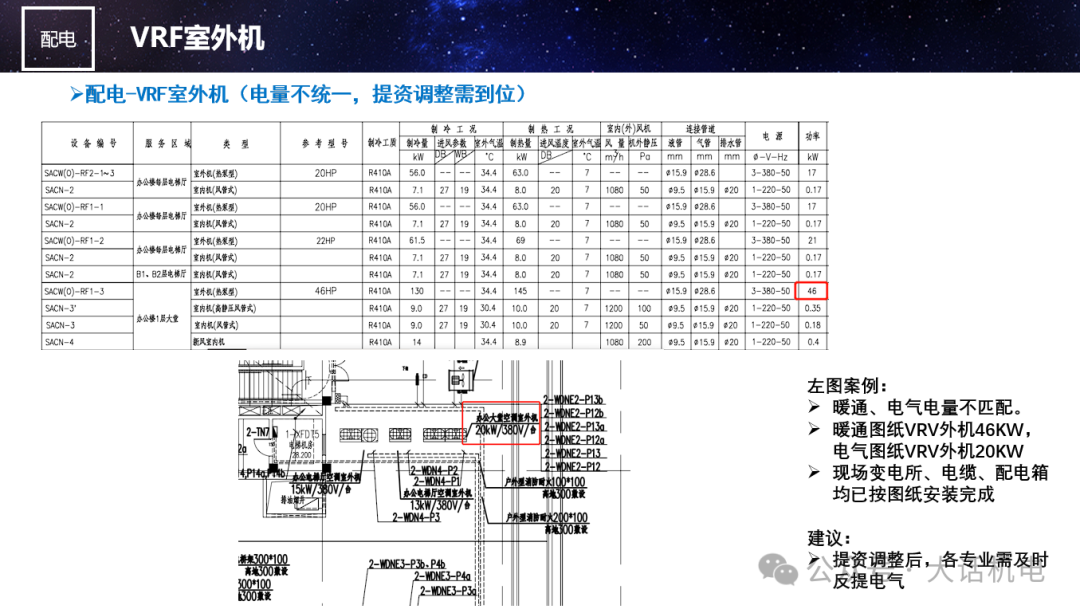

下方为第2类问题:电量不统一
暖通和电气的图纸电量匹配不上,导致现场返工调整。无非是暖通专业调整了,没及时提资;或者暖通很晚才提资,电气根本来不及调整直接出图了。

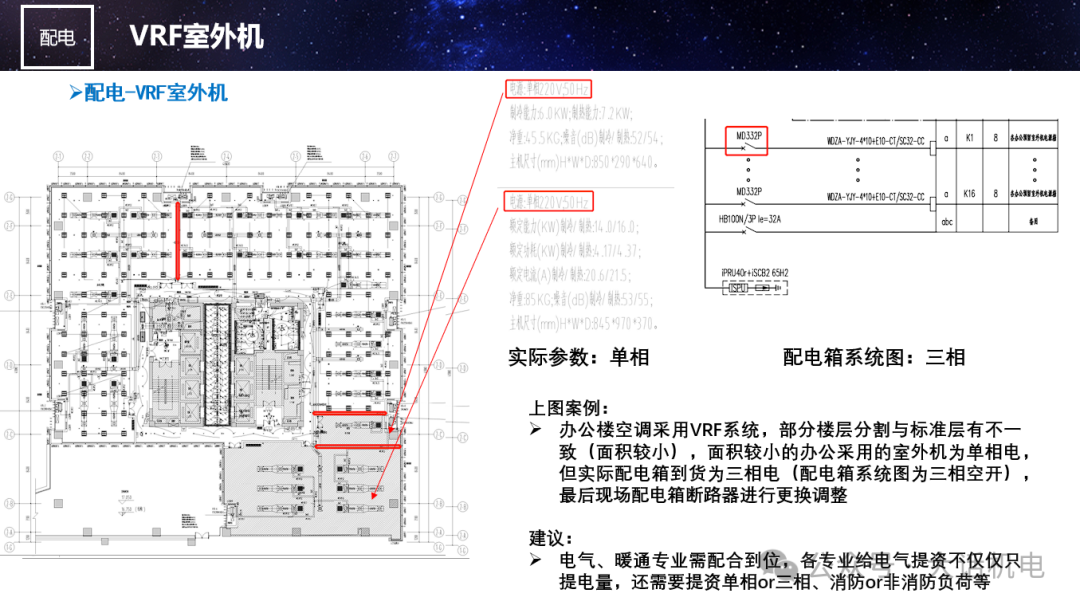

下方为第3类问题:单相or双相?
下方为第3类问题:风机单速or双速?

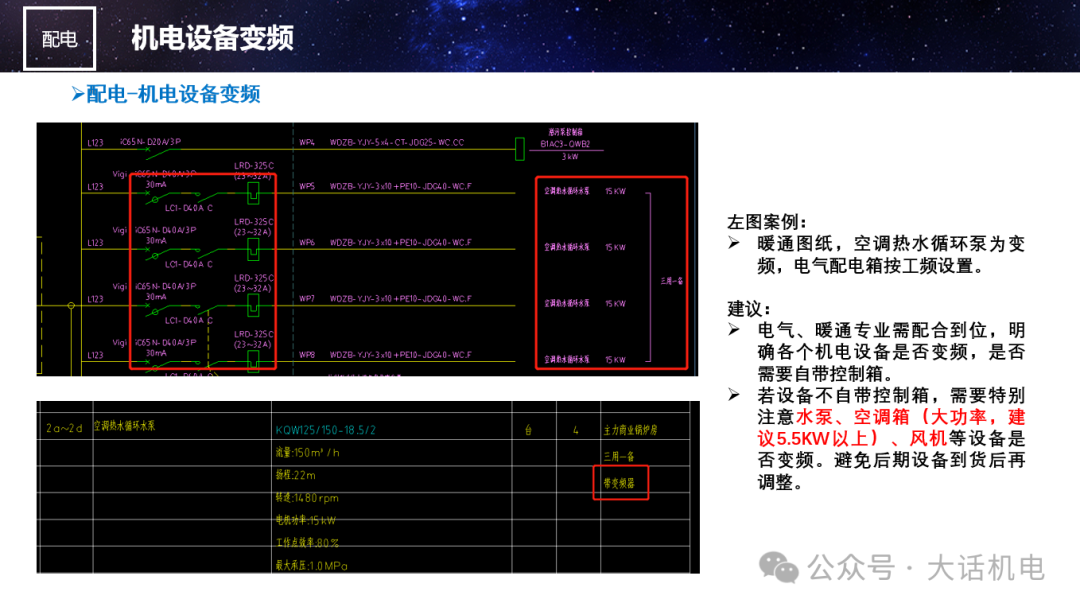

下方为第3类问题:变频or工频?
下方为第4类问题:预留不到位

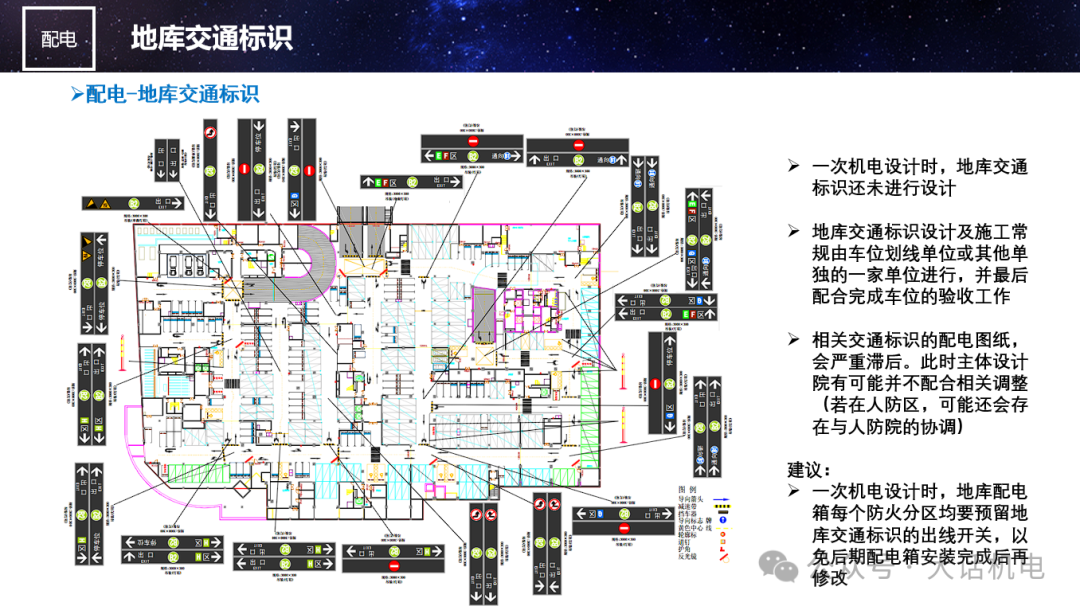

一次机电设计时,地库交通标识还未进行设计。地库交通标识设计及施工常规由车位划线单位或其他单独的一家单位进行,并最后配合完成车位的验收工作。相关交通标识的配电图纸,会严重滞后。此时主体设计院有可能并不配合相关调整(若在人防区,可能还会存在与人防院的协调)。
后续项目建议:
一次机电设计时,地库配电箱每个防火分区均要预留地库交通标识的出线开关,以免后期配电箱安装完成后再修改。
下方为第5类问题:设备订货后调整-用电量调整

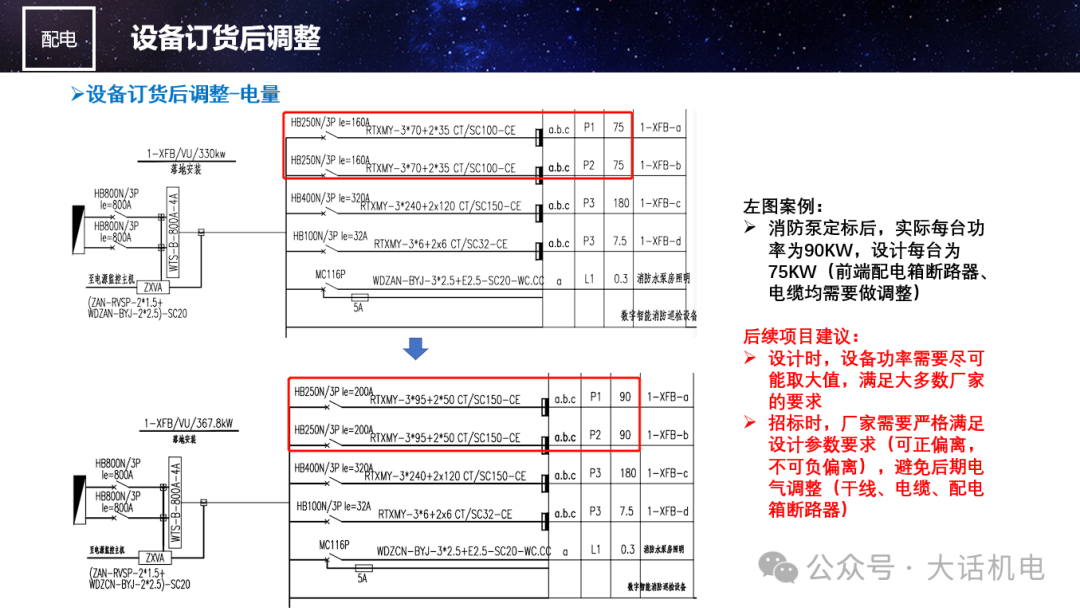

消防泵定标后,实际每台功率为90KW,设计每台为75KW(前端配电箱断路器、电缆均需要做调整)
后续项目建议:
设计时,设备功率需要尽可能取大值,满足大多数厂家的要求;
招标时,厂家需要严格满足设计参数要求(可正偏离,不可负偏离),避免后期电气调整(干线、电缆、配电箱断路器)

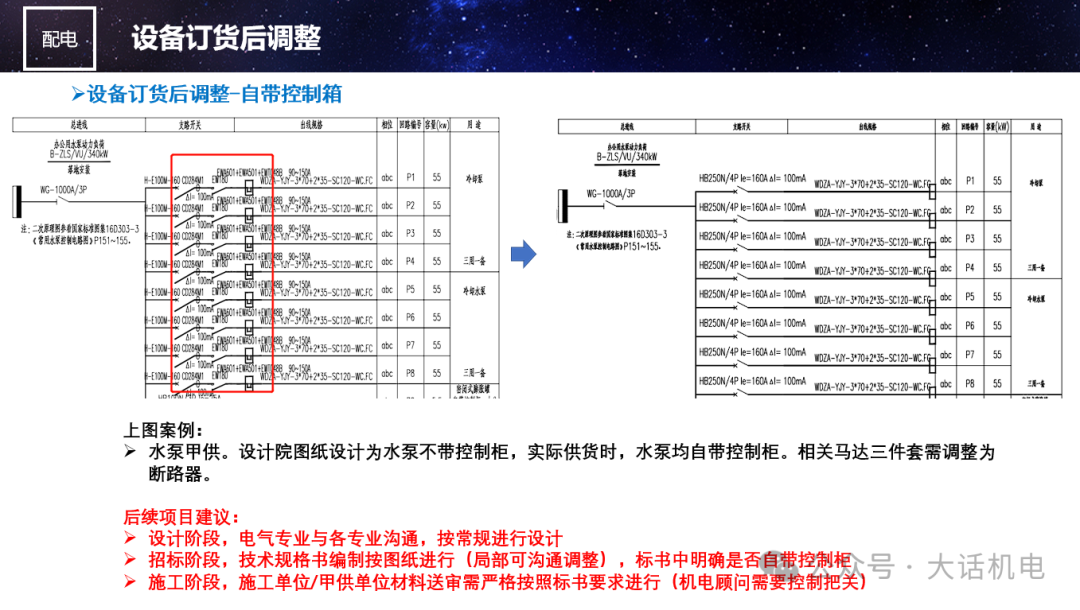

下方为第5类问题:设备订货后调整-甲供设备控制柜界面调整
空调水泵为甲供。设计院图纸设计为水泵不带控制柜,实际供货时,水泵均自带控制柜。相关马达三件套需调整为断路器。
后续项目建议:
设计阶段,电气专业与各专业沟通,按常规进行设计
招标阶段,技术规格书编制按图纸进行(局部可沟通调整),标书中明确是否自带控制柜
施工阶段,施工单位/甲供单位材料送审需严格按照标书要求进行(机电顾问需要控制把关)
申明:本篇文章版权归属大话机电,供大家学习探讨,文中内容仅代表小编个人观点,有不足或者错误处欢迎大家私信指正,如果读完您觉得有用,也希望您能点下在看,谢谢!
