石材门套干挂工艺流程

   日期:2024-02-18 14:33:05     来源:网络整理    作者:本站编辑    浏览:21    评论:0

一、门套干挂工艺流程:

1、基层准备:清理基层表面,同时进行吊直、套方、找规矩,弹出垂直线、水平线。并根据施工图纸和实际需要弹出石材安装位置线。

2、挂线:按设计图纸要求,石材安装前要事先打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。竖向挂线宜用φ1.0~φ1.2的钢丝为好,下边沉铁随高度而定,一般40m以下高度沉铁重量为8~10kg,上端挂在专用的角钢架上,角钢架用膨胀螺栓固定在建筑大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。并在控制线的上、下作出标记。

3、支底层饰面板托架:把预先加工好的支托按上平线支在将要安装的底层石板上面。支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向铺通长的50mm厚木板,木板上口要在同一水平面上,以保证石材上下面处在同一水平面上。

4、在围护结构上打孔、下膨胀螺栓:在结构表面弹好水平线,按设计图纸及石材料钻孔位置,准确的弹在围护结构墙上并作好标记,然后按点打孔,打孔可使用冲击钻,上φ12.5的冲击钻头,打孔时先用尖錾子在预先弹好的点上凿一个点,然后用钻打孔,孔深在60~80mm,若遇结构里的钢筋时,可以将孔位在水平方向移动或往上抬高,上连接铁件时利用可调余量调回。成孔要求与结构表面垂直,成孔后把孔内的灰粉用小勾勺掏出,安放膨胀螺栓,宜将本层所需的膨胀螺栓全部安装就位。

5、上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。调整平钢板的位置,使平钢板的小孔正好与石板的插入孔对正,固定平钢板,用力矩扳手拧紧。

6、底层石材安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。方法是用夹具暂固定,先将石材侧孔抹胶,调整铁件,插固定钢针,调整面板固定。依次按顺序安装底层面板,待底层面板全部就位后,检查一下各板是否在一条线上,如有高低不平的要进行调整;低的可用木楔垫平;高的可轻轻适当退出点木楔,直至面板上口在一条水平线上为止;先调整好面板的水平与垂直度,再检查板缝,板缝宽应按设计要求,误差要匀开。并用嵌固胶将锚固件填堵固定。

7、上行石板安装:把嵌固胶注入下一行石板的插销孔内,再把长45mm的φ5连接钢针通过平板上的小孔插入至石材端面插销孔,上钢针前检查其有无伤痕,长度是否满足要求,钢针安装要保证垂直。见图3.2.10。

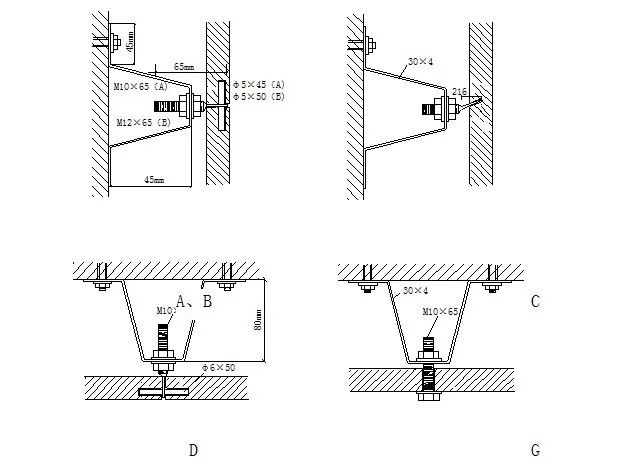

图3.2.10 门套干挂理石连接示意

A、B---—销孔式连接件A、B---型,用于平面墙及非伸缩缝处;

C—挂钩式连接件C型,用于弧形墙面及伸缩缝处;

D、G—悬挂式锚固件D、G型,用于檐口下悬吊处。

8、24h以后用同色水泥浆擦缝,用棉丝团将余浆擦净。

3、天然大理石的技术等级、光泽度、外观质量要求应符合《天然大理石建筑板材》(JC 79)、《天然花岗石建筑板材》(JC 205)的规定;放射性应符合《天然石材产品放射防护分类控制标准》(JC 518)的规定。
