本周在公司上下的共同努力下,全体员工扎实拼搏,各项工作有序推进,一周来主要工作如下:
公司重要事项
5月16日下午,市交投集团董事长程继军赴金义综保区调研项目建设情况。集团相关部门、金义综保公司、城建公司主要负责人陪同调研。
程继军一行先后来到金义综保区TU、L、J地块,实地查看仓储、冷库及保税加工厂房项目建设情况,现场听取了城建公司与施工单位主要负责人关于项目的介绍。他强调要强化责任担当,树立“干”字为先、“实”字为重的思想意识,突出问题导向,解决发展难题,勇当金华陆港国际枢纽城建设主力军。
重要工程项目进展情况
(一)金义综保区

01
(1)安装工程:完成57%;
(2)粉刷工程:完成80%;
(3)屋面工程:刚性屋面完成100%

02
(1)机电安装:完成73%;
(2)装饰装修工程:完成60%;
(3)屋面工程:泡沫混凝土浇筑完成80%,分隔缝完成40%

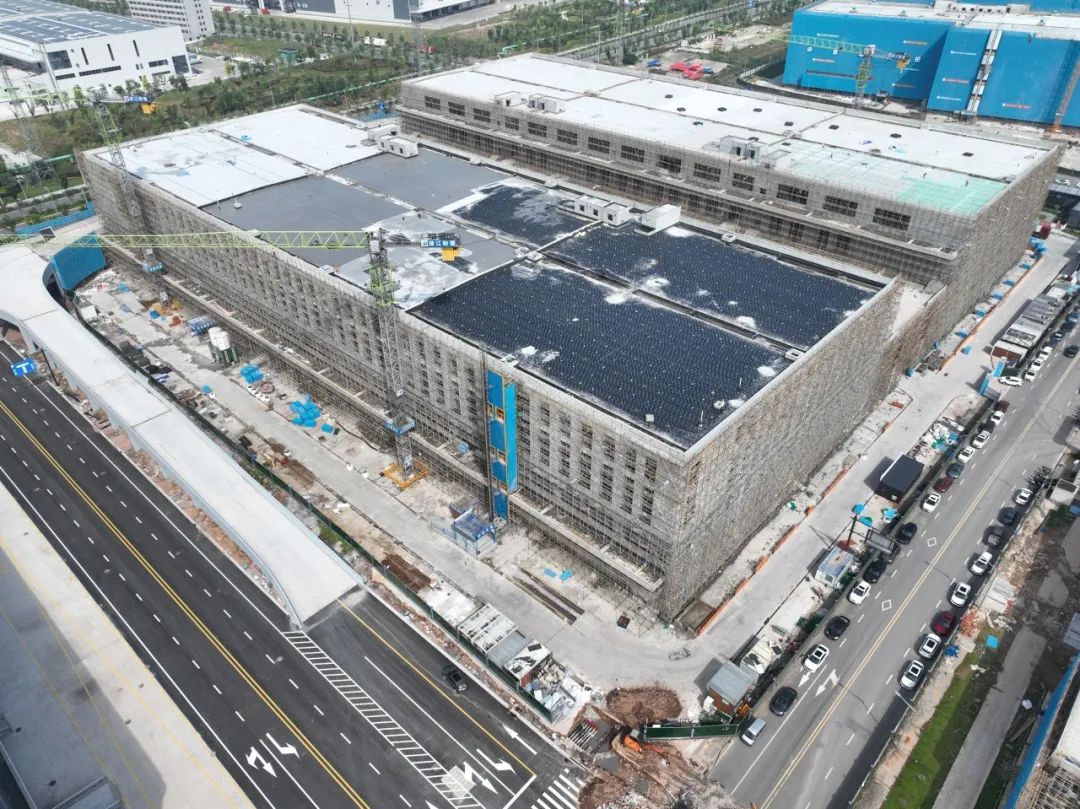

03
(1)安装工程:整体完成65%;
(2)内外墙涂料工程:内墙腻子完成100%,涂料完成5%;外墙涂料完成45%;
(3)屋面工程:刚性屋面完成100%;
(4)室外附属工程:整体完成40%

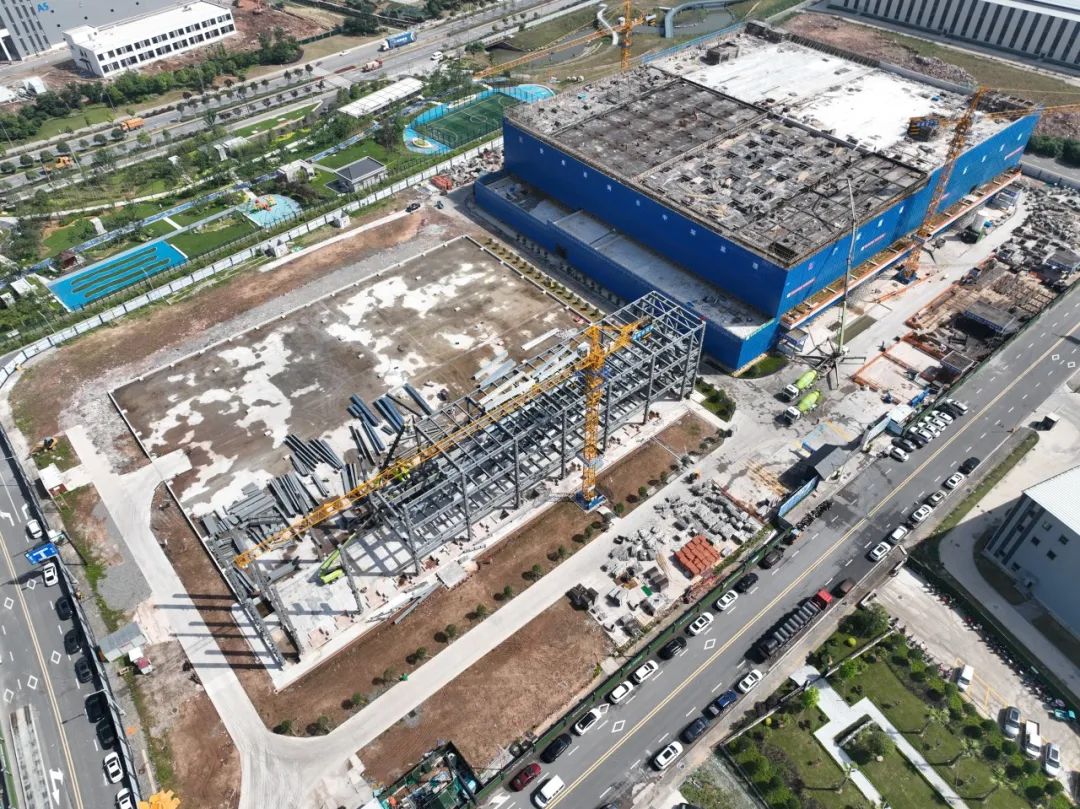

04
(1)L1#冷库:钢结构完成8%
(2)L2#冷库:主体结构完成95%,水电安装预埋完成95%,砌体结构完成20%
华东国际联运港
01
(1)完成水保服务合同签订;
(2)完成临时用水工程合同签订;

(3)5月16日,华东国际联运港智慧物流园项目监理,在金东区公共资源交易中心顺利完成招标,本次招标共有9家监理单位报名。经本项目评审委员会对各单位的技术、资信及商务报价等情况进行逐轮详细评审,拟确定中标候选人为浙江中环建设监理有限公司。

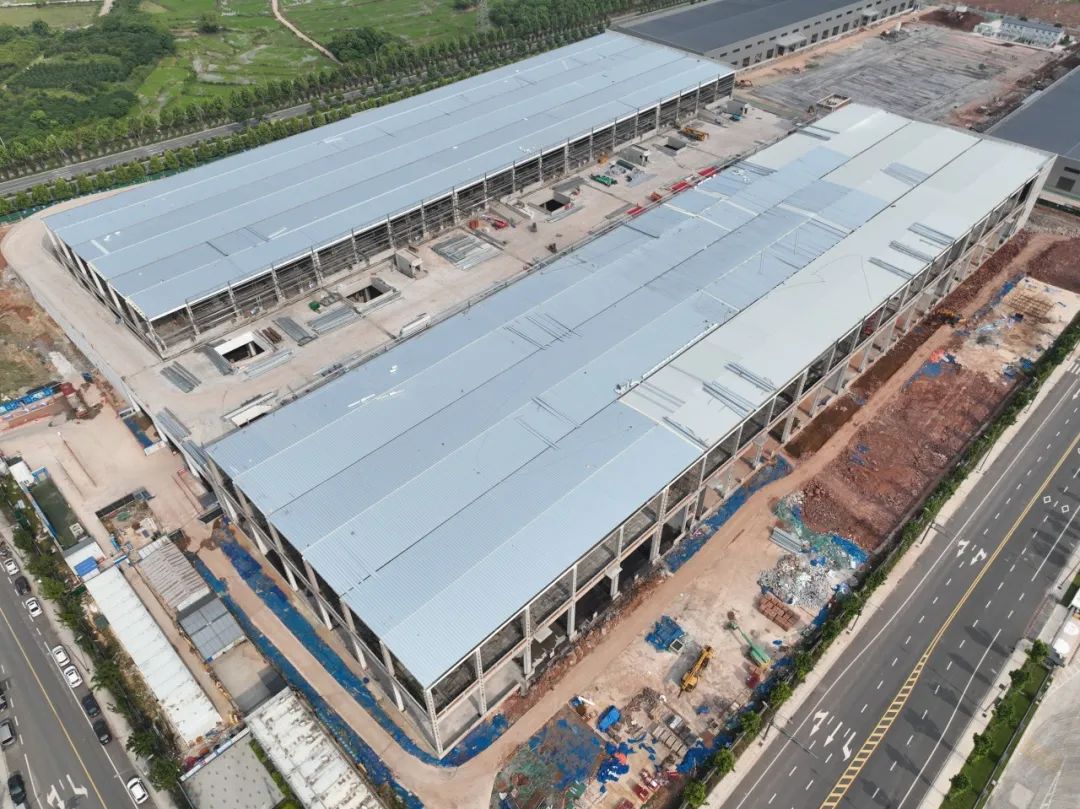

02
(1)安装工程:预埋完成100%,管道安装完成90%;
(2)室外工程:完成40%;
(3)配电工程开始施工

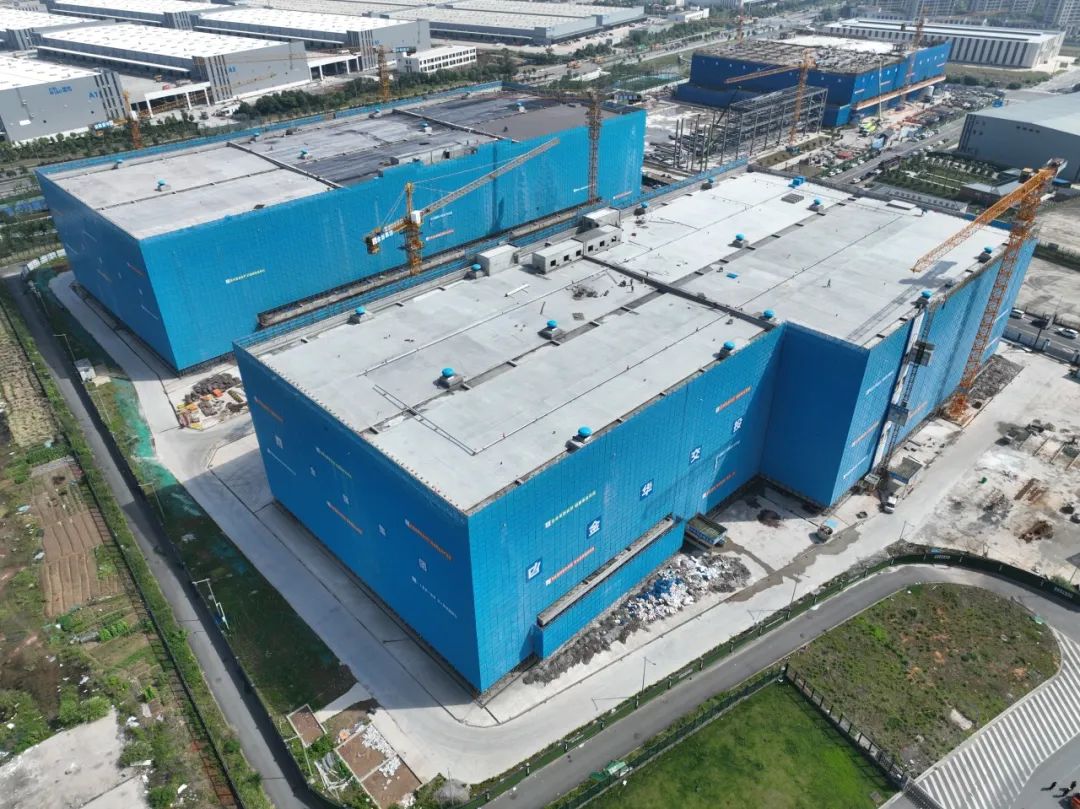

03
(1)主体结构:仓库完成89%,汽车坡道及卸货平台完成;
(2)安装工程:管道安装完成71%;
(3)装饰装修工程:完成42%;
(4)室外工程:完成17%
04

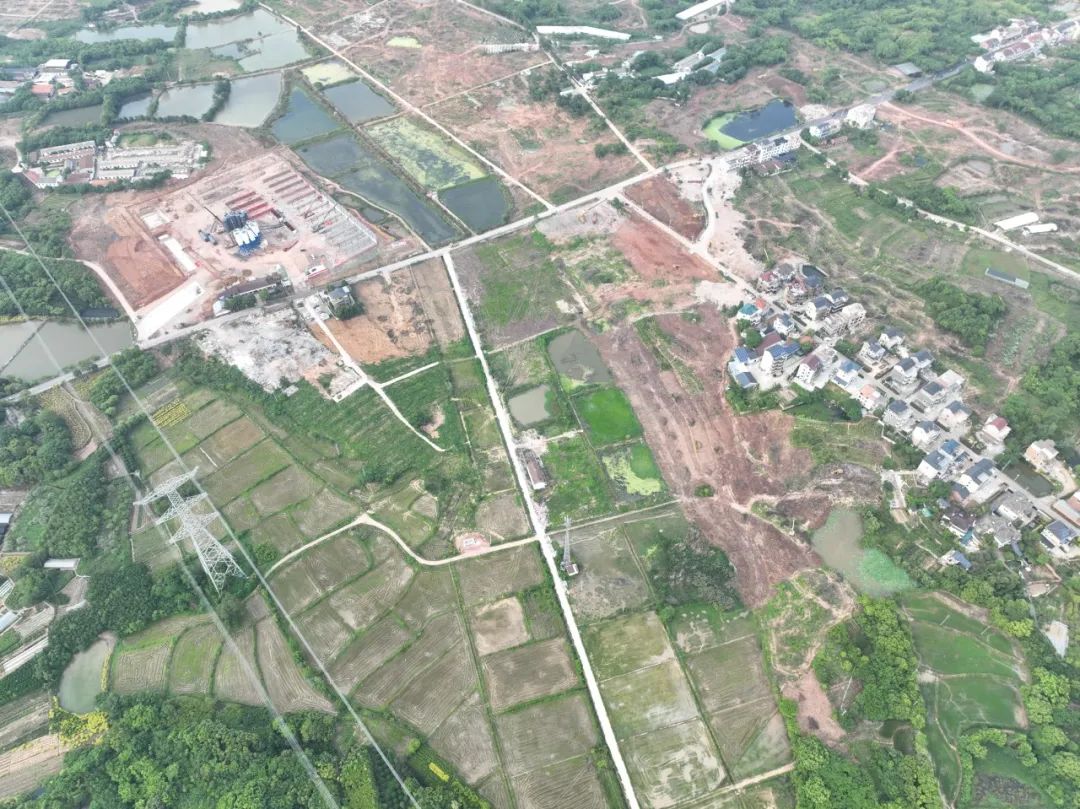

5月14日,华东国际联运港三期场地平整工作正式启动,多台清表机械设备共同作业,对项目范围内的地面附着物进行集中清理。公司相关负责人与现场管理人员旁站监督,确保工作开展高效有序。
5月14日,省文保所专家对华东国际联运港三期进行踏勘工作,完成勘探报告并划分出需勘探范围。
公司其他
5月13日,城建公司组织召开2024年第10次标前决策审查会和第13次总经理办公会,会议共审议议题7项,公司班子成员参加会议,外派监事、法律顾问等相关人员列席。
5月17日下午,城建公司召开一周工作例会,公司经营班子、部门经理、部门主管参加会议,各部门负责人分别汇报了一周工作完成情况以及下周工作计划,最后公司领导班子分别做了点评,并部署了下周重点工作。
