立式高速泵的检修

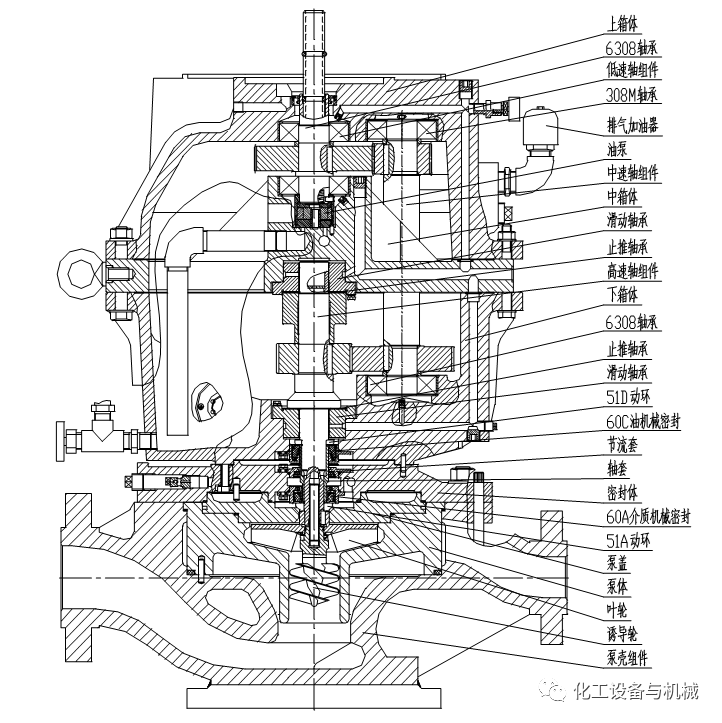

1 、高速泵的结构原理

高速泵由电机、增速箱和泵三部分组成,一般情况下,高速泵分为卧式高速泵和立式高速泵两种。

2、立式高速离心泵的检修

1.拆卸顺序

(1)拆卸联轴器膜片螺栓,做好标记,测好对轮间距,并做好记录;

(2)拆卸、吊出驱动机(电机),电机与托架做好标记,拆除电源线,吊装时检查吊装工具良好,电机捆扎牢固,吊装缓慢稳固;

(3)拆卸与泵的附属管线,拆油路前将油放净并做好标记,拆除后将油冷器冲洗后封堵管线口,将油路管线口封堵防止异物进入;

(4)拆除过滤器进行清洗或更换,安装时加满油;

(5)确认泵冲洗泄压后,拆卸泵盖螺栓,吊出增速箱、泵端盖及叶轮等;

(6)用百分表测量叶轮径向圆跳动值及断面圆跳动;

(7)启开背母锁片及叶轮锁紧螺母(注意松动方向与叶轮旋向相同),依次卸开诱导轮、叶轮(叶轮较紧时用专用拉马)、机械密封、动静环和轴套(检查磨损情况,清洗后测量压缩量并记录);

(8)拆卸端盖螺栓,做好标记,取下端盖(取端盖时用顶丝均匀顶出,严禁敲打);

(9)用深度尺测量高速轴的轴向窜动量并做记录;

(10)拆卸增速箱上下箱体的连接螺栓,取出定位销,做好标记后用吊具吊出上箱体,使上下箱体分离,取出上箱体(拆除时严禁敲打,使用撬棍时要大面积接触);

(11)测量上下箱体中分面的垫片厚度并做记录;

(12)依次取出低速轴组件,油泵及限位弹簧、中速轴组件和高速轴组件(取高、低速轴时垂直均匀提出防止轴承倾斜卡住);

2.零部件配合间隙的检查及组装调整

1)泵

(1)叶轮、诱导轮 在组装前应确认叶轮、诱导轮无损伤和变形,组装后确保叶轮径向圆跳动小于或等于0.15mm,端面圆跳动小于或等于0.08mm

(2)传动键应无损伤和变形

2)增速箱

高速轴轴瓦应无磨伤,组装后轴瓦间隙按说明要求调整

(2)推力瓦磨损严重或出现缺陷应更换

(3)轴承外径与轴套应采用H7/h6配合,磨损后衬套内径间隙不大于0.068mm;滚动轴承组装前应确认无点蚀、疤痕、毛刺等缺陷,且应转动自如,组装后其径向间隙应不大于0.03mm

(4)低速轴或中间轴上的深沟球轴承必须安装到位

(5)组装时,温度控制范围

3)高低速轴

(1)高速轴与叶轮的配合应采用K7/h6,磨损后的间隙不大于0.03mm

(2)高低速轴直线度不大于0.01mm

(3)组装完毕后,应测量高速轴轴向窜量,确保在0.33~0.43mm之间

4)推力盘

组装前应确认推力盘的磨损情况,推力盘端面、径向圆跳动应小于或等于0.02mm

5)齿轮

齿轮啮合表面无明显点蚀、疤痕,否则应更换;齿轮啮合面用涂色法检查齿宽方向应大于80%,沿齿高方向应达55%,两齿轮啮合顶间隙用压铅法测量(0.2~0.3)m(m为齿轮模数),两齿轮轴平行度偏差应小于0.025mm

6)油系统

解体增速箱时,应仔细清洗油道,确保油路畅通,油道和喷嘴不允许扩大其孔径,确保吸入管路接口严密无泄露,组装完毕后,应检查油泵转动灵活无磨损,注意下卡槽要安装正确,泵体不能做顺时针旋转。

7)安装机械密封部位的轴或轴套,表面不得有锈斑、裂纹的缺陷,粗糙度Ra1.6,密封研磨试密后,调好压缩量进行安装;

8)花键轴轻微磨损应进行修理,严重磨损应更换。

9)联轴器

联轴器间距(1—2mm)、对中值要求:径向偏差<0.10mm,轴向偏差<0.08mm
